南網越南永新項目1號機組及公用系統進入整套啟動階段
在試運指揮部進行1號機組沖轉前條件確認及技術交底會技術人員進行沖轉前最后檢查沖轉前一刻沖轉一次成功,成功定速3000轉 分鐘本網訊 2018
在試運指揮部進行1號機組沖轉前條件確認及技術交底會

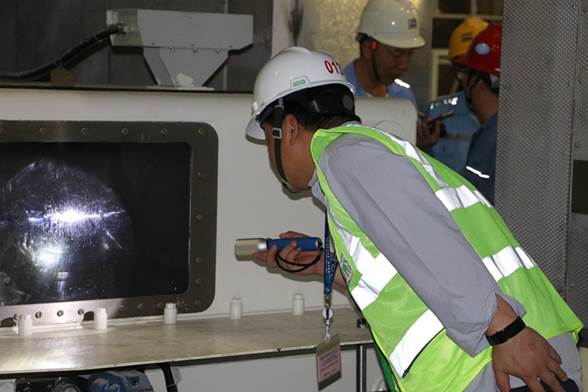

技術人員進行沖轉前最后檢查
沖轉前一刻
沖轉一次成功,成功定速3000轉/分鐘
本網訊 2018年4月17日6點45分,由南方電網公司投資建設的越南永新燃煤電廠一期BOT項目1號機組首次沖轉一次成功,順利達到額定轉速3000轉/分鐘,并成功定速。這是項目建設的重要里程碑節點,為下一步機組并網發電創造了有利條件。
為確保此次汽機沖轉成功,越南永新公司統籌安排,組織EPC承包商及分包商和運維單位,各司其職對相關設備和系統進行精細操作,及時消缺,有序推進各項工序,積極全面的做好首臺機組汽機沖轉準備工作,確保了汽輪機沖轉前各項工作的順利完成。
在各方工程技術人員的共同努力下, 4月16日23:53分1號機組汽輪機開始沖轉,歷經6個多小時,相繼實現了低速檢查、中速暖機到平穩定速,汽輪機沖至3000轉/分鐘。在沖轉過程中,汽輪機主油泵工作正常,各系統設備運行平穩,汽缸膨脹、軸向位移、軸承溫度等各項主要運行參數均達到優良標準。這標志1號機組的汽機沖轉工作取得圓滿成功,為機組下一步并網、帶負荷深度調試工作和高標準投產運行奠定了堅實基礎。

責任編輯:蔣桂云
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
中央廣播電視總臺專訪國網董事長毛偉明:盡快形成能源互聯網的產業鏈
2020-10-10國家電網,毛偉明,5G -
人民日報刊載|國家電網董事長毛偉明:為做好“六穩”“六保”提供可靠電力支撐
2020-10-10國家電網,毛偉明,電氣裝備 -
南方供暖路徑初探——剛性需求下的順勢而為
2020-09-24清潔供暖,綜合能源服務,清潔供熱
-
中央廣播電視總臺專訪國網董事長毛偉明:盡快形成能源互聯網的產業鏈
2020-10-10國家電網,毛偉明,5G -
人民日報刊載|國家電網董事長毛偉明:為做好“六穩”“六保”提供可靠電力支撐
2020-10-10國家電網,毛偉明,電氣裝備 -
國家電網:光伏扶貧總關情
2020-08-14國家電網,電網企業,電網,能源電力
-
南方供暖路徑初探——剛性需求下的順勢而為
2020-09-24清潔供暖,綜合能源服務,清潔供熱 -
南方電網公司召開黨建工作領導小組會議 學習中央有關文件和會議精神 部署推進黨建重點工作
2020-06-28南方電網,能源,中央文件 -
云南電網大理供電局建設南網首個230MHz無線物聯專網
-
如何讓風電機組更聰明、更智能?
2020-06-28中國海裝,智能風機,智慧風電 -
蒙西電網:穩推電力現貨市場建設 助力電力多邊交易
2019-01-30蒙西電網 -
除了國網、南網 我們國家還有哪些地方獨立電網企業?
