年終總結:2018年中國電源側儲能項目有多大規模?
在2018年的中國儲能市場上,電源側儲能項目規模僅次于電網側,有望成為第二類儲能應用項目。
根據中國儲能網的不完全統計,今年在建和投運的電源側儲能項目規模有望超過150MW。
從儲能項目類型來看,調頻儲能類項目數量多,累計規模最大;其次是“可再生能源+儲能”項目;而調峰儲能項目屈指可數。
中國儲能網認為,調頻市場之所以崛起主要是因為電力輔助服務市場的市場化改革。
2017年9月,能源局等五部委聯合發布《關于促進儲能產業技術和產業發展的指導意見》,這是國內首個專門針對儲能的支持性政策,儲能調頻也是文件中的重要應用場景。在實踐中,“火電+儲能調頻”成為流行的組合。
2017年10月份,山西能監辦印發《山西電力調頻輔助服務市場運營細則》,輔助服務市場試運行也在10月份啟動。市場運行前,調頻補償價格為單次15元/MW,市場交易開展后,固定價格不再執行,交易報價范圍為5—10元/MW。
在山西之后,廣東能監辦和華北能監局等部門發布類似等調頻輔助市場細則,進一步刺激了儲能調頻市場的爆發。
有研究認為,儲能應用于調頻輔助服務領域的比例在2020年有望達到18%,2倍于現有的市場份額。
因此,中國儲能網認為,2018年電源側儲能關注的重點是儲能調頻市場和“可再生能源+儲能”這兩種類型,其中儲能調頻會成為重中之重。
山西

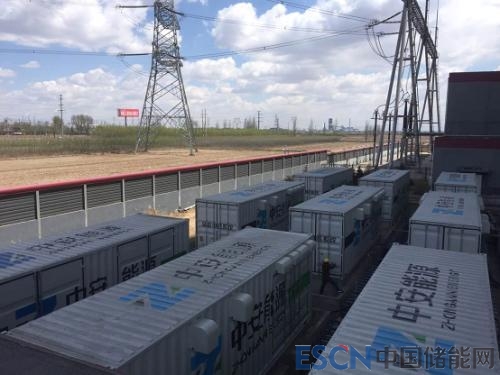

1. 2018年初,由中安創盈能源科技產業有限公司及深圳市科陸電子科技股份有限公司聯合建設的山西同達電廠儲能AGC調頻項目已順利建成并順利投運。
山西同達電廠儲能AGC調頻項目是一種與火電機組聯動的智慧儲能調頻系統,于2017年3月開工建設,總投資3400萬元,建設規模為9MW/4.478MWh,2017年7月試運行。本項目投運后,將成為目前國內規模最大的儲能電力調頻項目。
儲能AGC調頻系統是一種與火電機組聯動的智慧儲能調頻系統。科陸電子在參與儲能AGC調頻領域已做了大量的研究和開發工作,能夠提供“火電機組+儲能”聯合AGC調頻的整體解決方案。
科陸電子儲能技術在火力發電AGC調頻的成功應用將為提高電網電能質量、電網安全及提高電網頻率,改善電網對可再生能源的接納能力做出積極貢獻。
2. 9月18日,山西焦煤集團武鄉西山發電有限責任公司與北京睿能世紀科技有限公司正式簽訂合作協議,睿能世紀將在武鄉電廠投資建設15MW儲能系統用于電網AGC調頻,這是山西焦煤集團布局儲能的重大舉措,據了解,武鄉電廠項目也是目前已知的山西最大裝機容量的火電儲能聯合調頻項目。
3. 10月10日,上海惠安成功簽訂了山西晉能長治熱電廠儲能調頻協調控制系統,這是上海惠安公司第一個儲能AGC調頻協調控制系統項目。該系統將通過與RTU、DCS及儲能系統EMS通訊,實時采集與控制相關的開關量、遙測量并讀取與電廠有功控制相關的運行信息,對儲能電池進行管控。
4.10月30日,山西省華電忻州廣宇煤電有限公司火電機組與電儲能聯合調頻項目發布中標候選人,第一候選人為國電南京自動化股份有限公司,投標報價:2650萬元,第二候選人為浙江德升新能源科技有限公司,投標報價2512萬元。
5. 12月13日,山西兆光9MW/4.5MWh儲能調頻項目測試成功并正式投運。這是自山西電網出臺相關管理要求以后,首個通過電網及消防雙重驗收并成功投運的儲能電站。這也陽光電源繼德國16MW/8.5MWh、貴州興義20MW/10MWh等重大項目之后的又一投運佳作。
內蒙古
1. 3月,科陸電子與烏蘭察布市宏大實業有限公司簽署了《烏蘭察布市興和電廠儲能輔助調頻項目合同能源管理合同》。該項目建設規模為9MW/4.478MWh,采用合同能源管理模式,在合同有效期內,雙方將分享項目帶來的收益。
3.8月29日,內蒙古新豐熱電公司AGC儲能調頻項目1號、2號接連順利完成投入運行,內蒙古新豐熱電公司成為蒙能集團發電單位中首家正式投運AGC儲能系統的企業。
2. 8月16日,內蒙古能源發電準大發電有限公司(簡稱“準大發電”)0.9萬千瓦儲能系統輔助2臺30萬千瓦火電機組提供AGC調節的火電儲能調頻項目正式破土動工。
儲能系統聯合火電機組開展電網AGC調頻業務,可以顯著提升機組AGC調節品質,為此準大公司決定新建基于鋰電池技術的AGC儲能輔助調頻系統,7月27日,該項目正式破土動工。整個工程預計三個月內完工,設備部將全程配合施工方完成此項工作。
該項目自2月份開始籌備,5月發布公開招標,中標方為華泰慧能(北京)能源技術有限公司。依據招標公告,儲能系統投運后改造的2臺30萬千瓦機組與儲能系統聯合響應蒙西電網AGC調頻模式運行,采用目前“兩個細則”政策標準中火電機組AGC補償收益分享模式,改造相關儲能系統設備產權歸屬中標人所有,雙方在合同期(10年)內分享AGC收益,直至合同期結束
3.烏斯太熱電廠9MW/4.5MWH儲能機端調頻改造項目于9月13日開工,工程進度按計劃推進,目前基礎及連梁已完工,接地系統已驗收合格,儲能區域及外部電纜溝正在進行混凝土澆筑,土建部分預計本月底全部完工。針對儲能機端調頻改造進行的DCS系統自動優化工作也在同步進行,調試單位已將#1、2機組運行參數收集進行分析,同時對#1機組汽機閥門特性進行了試驗,以收集數據進行下一步參數優化,整體項目計劃12月底完工
4.10月24日,內蒙古杭錦發電有限公司9MW儲能聯合機組調頻項目于9月21日正式投運。投運以來,Kp值穩中有升,目前從得到的數據顯示Kp均值接近4,最好的情況達到6以上。日均調節補償電量30-35萬度之間,調節速率高于2%,以上指標較沒有儲能之前,均得到了翻倍甚至更高的變化。
5.12月11日,內蒙古能源發電投資集團有限公司錫林熱電廠新建儲能調頻項目重新開啟招標,招標文件每套售價 2500元,12月28日上午9:00開標。依據此前公開招標文件,需采用磷酸鐵鋰電池系統。
責任編輯:繼電保護
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網
-
新基建助推 數據中心建設將迎爆發期
2020-06-16數據中心,能源互聯網,電力新基建 -
泛在電力物聯網建設下看電網企業數據變現之路
2019-11-12泛在電力物聯網 -
泛在電力物聯網建設典型實踐案例
2019-10-15泛在電力物聯網案例
-
權威發布 | 新能源汽車產業頂層設計落地:鼓勵“光儲充放”,有序推進氫燃料供給體系建設
2020-11-03新能源,汽車,產業,設計 -
中國自主研制的“人造太陽”重力支撐設備正式啟運
2020-09-14核聚變,ITER,核電 -
能源革命和電改政策紅利將長期助力儲能行業發展
-
探索 | 既耗能又可供能的數據中心 打造融合型綜合能源系統
2020-06-16綜合能源服務,新能源消納,能源互聯網 -
5G新基建助力智能電網發展
2020-06-125G,智能電網,配電網 -
從智能電網到智能城市
