錫盟—泰州±800千伏特高壓工程漣水段首基鐵塔組立完成
【背景】 在錫盟—泰州±800千伏直流特高壓工程江蘇漣水縣境內蘇2標段N6984號鐵塔施工現場,江蘇省送變電公司施工人員正在有
【背景】
在錫盟—泰州±800千伏直流特高壓工程江蘇漣水縣境內蘇2標段N6984號鐵塔施工現場,江蘇省送變電公司施工人員正在有序安裝防墜落裝置。

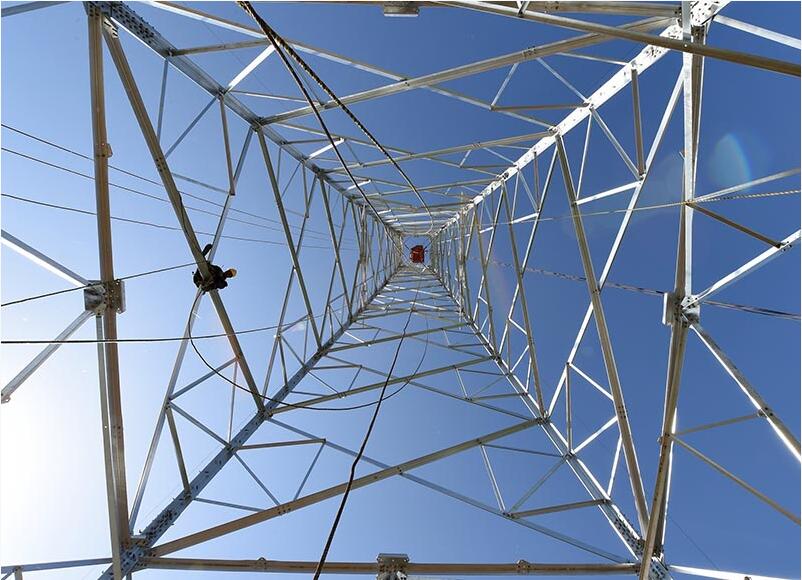

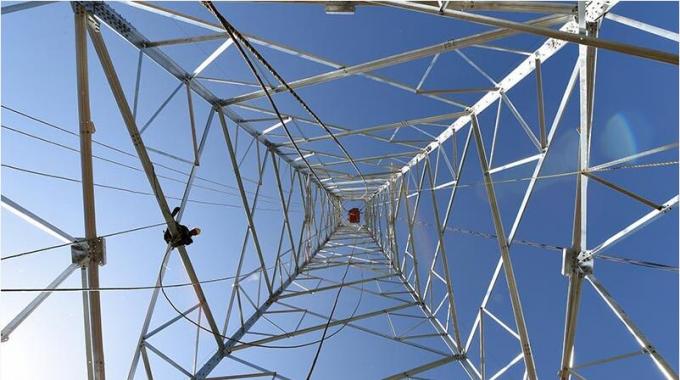

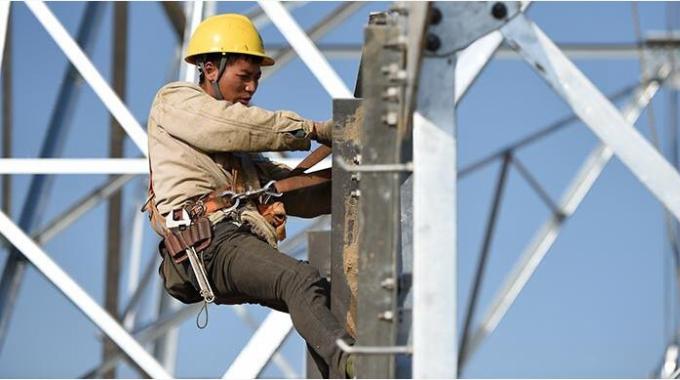

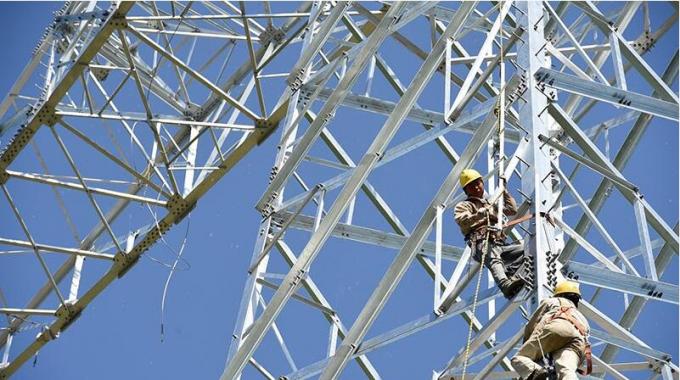

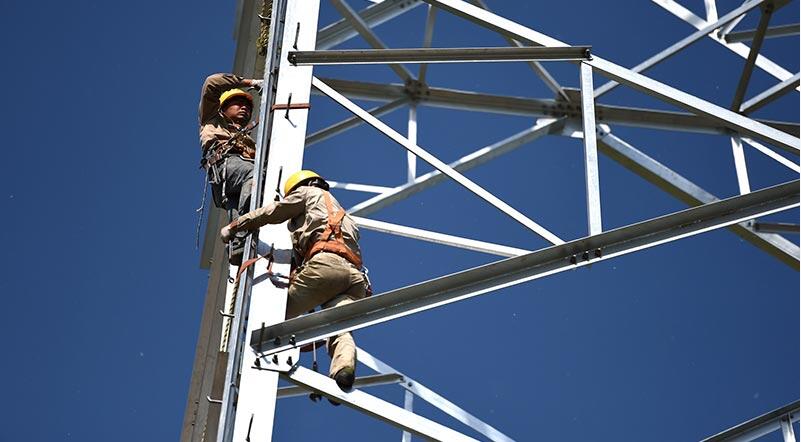

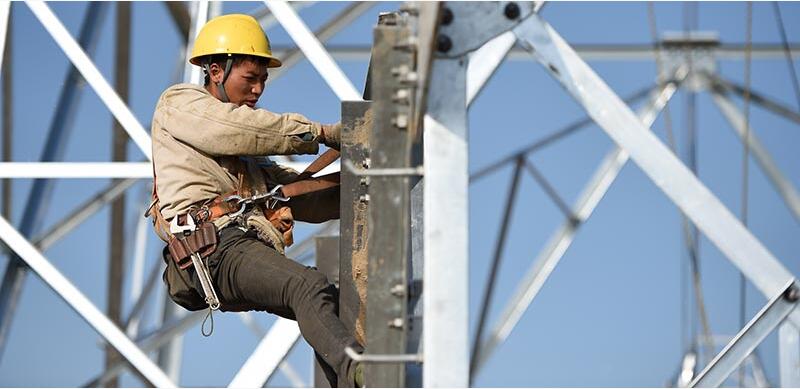

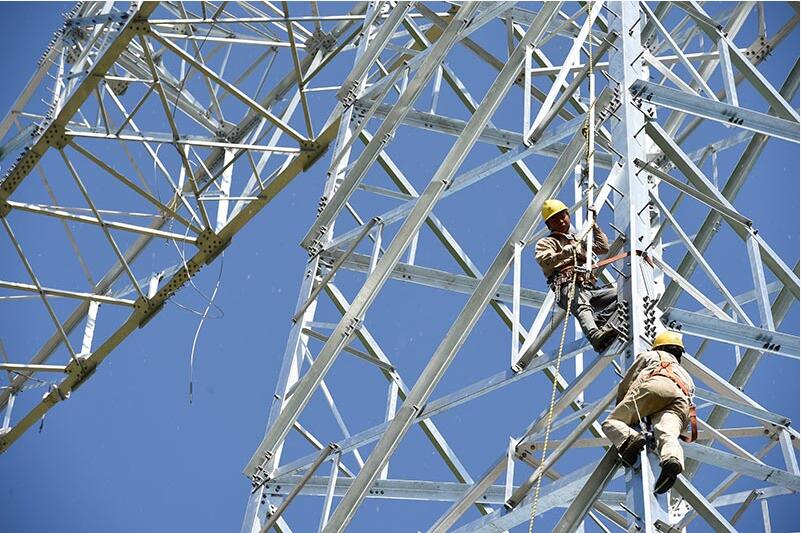

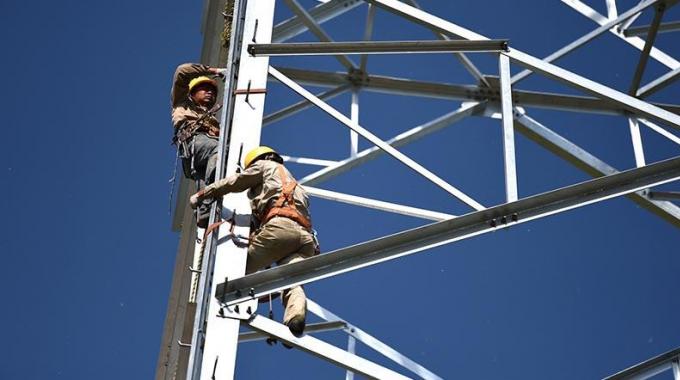

在現場,只見5名施工人員分成兩組,一組負責塔上作業,一組負責塔下傳送和牽引工作,現場負責人王喜林緊盯著桿上作業人員,指揮他們有序安裝防墜落裝置,并不時提醒注意人身安全。“我們一共20多個人,按照正常速度,一基鐵塔連進出場時間一般在5天左右,單純的立塔3天就可以完成了。”王喜林介紹到:“從5月10日開始進場施工,如果不是中間下了一天雨,這基鐵塔昨天就組立結束了”。
當日下午17:05分,隨著最后一名施工人員下塔,N6984號鐵塔的施工任務全部結束,這也是漣水縣境內完成的第一基特高壓鐵塔。
作者:豐其生
責任編輯:劉世仙
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
