晉江供電:電纜不停電作業

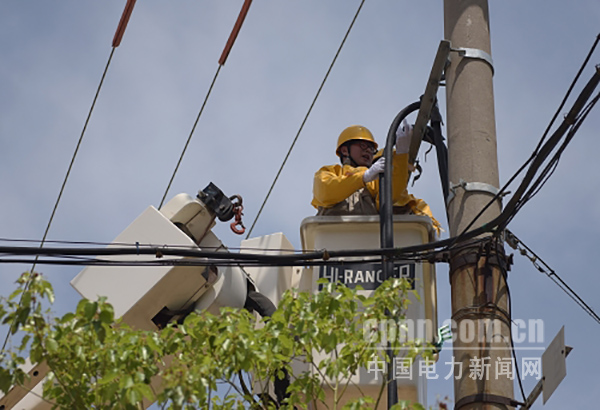

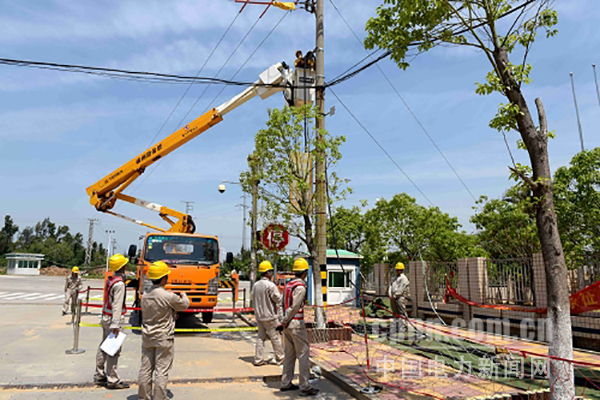

日前,在晉江金井鎮沿海大通道,福建晉江供電公司運維檢修部不停電作業中心成功對10千伏石圳線 92塔上的柱上開關采用電纜旁路不停電作
日前,在晉江金井鎮沿海大通道,福建晉江供電公司運維檢修部不停電作業中心成功對10千伏石圳線#92塔上的柱上開關采用電纜旁路不停電作業法進行更換。這是晉江供電公司首次10千伏線路旁路電纜不停電作業,也是泉州地區縣公司首次實施該帶電項目。
旁路電纜不停電作業是一項提高配電網供電可靠性的新型技術,它能在很短的時間內,構建一套臨時旁路供電系統,在短暫停電或不間斷供電狀態下,完成10千伏線路的計劃檢修工作。另外,對于較難處理的架空線路故障搶修、電纜線路故障搶修和線路負荷轉移等也可采取該系統進行臨時供電,縮小停電范圍,降低停電對用戶影響,是一項提高配電網供電可靠性的新型帶電作業技術。

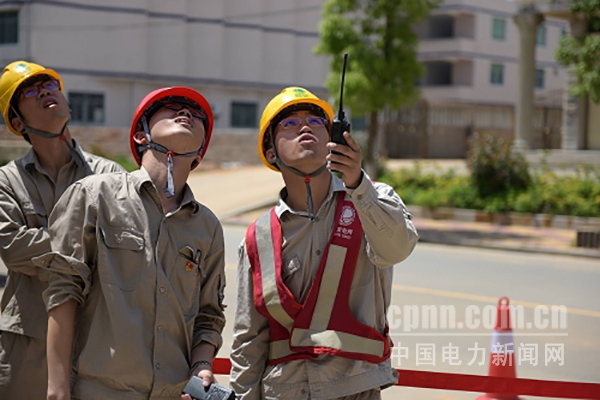

此次旁路電纜不停電作業項目操作步驟繁瑣,技術性強,涉及的問題和細節很多,是目前配電線路帶電作業中技術難度最大、綜合協作能力要求最高的項目之一。為確保萬無一失,晉江供電公司運檢部不停電作業中心技術人員前往現場多次實地勘察,多次召開施工方案討論會,對每個危險點開展安全管控,對每一個工作程序逐一細化、優化,反復研究并明確各步驟實施人員,確保現場人員配合緊密,操作無縫銜接。
“采用這種旁路電纜不停電作業可以有效解決設備停電檢修和用戶不間斷供電需求之間的矛盾。”晉江供電公司相關負責人介紹,公司下一步還將加大此類不停電作業的力度,更好地提升優質服務水平。
經過7個小時的奮戰,當天下午18時許,工程圓滿完成。據了解,此次采用旁路作業法更換柱上開關,成功避免了周圍的1000多戶居民、30多家企業遭遇停電,保障了沿線居民、企業的可靠供電。
