冒嚴寒進行變電站智能化改造

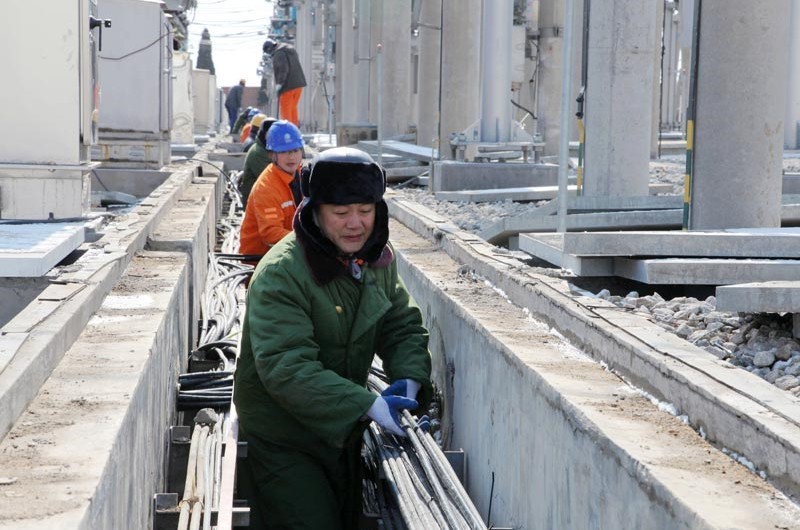

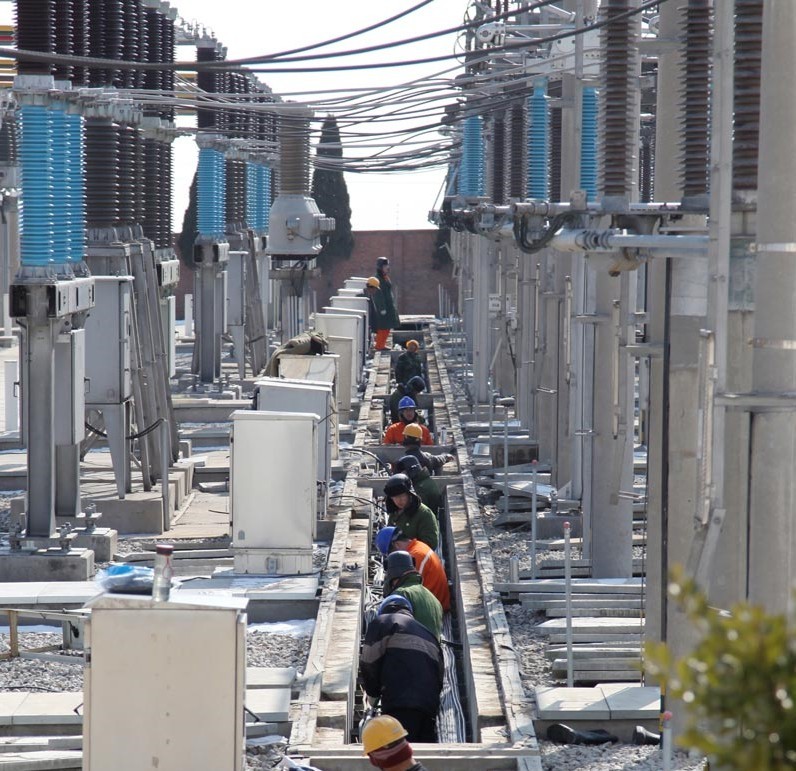

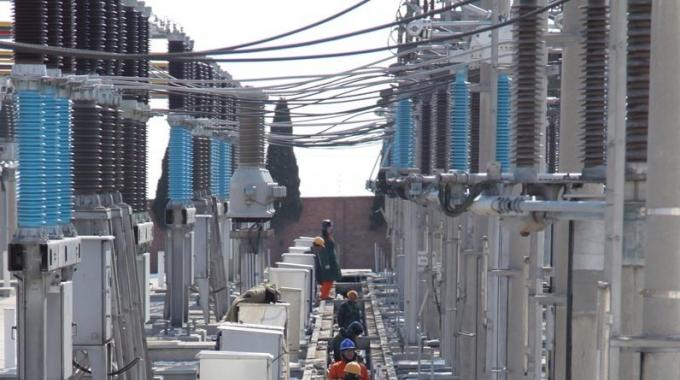

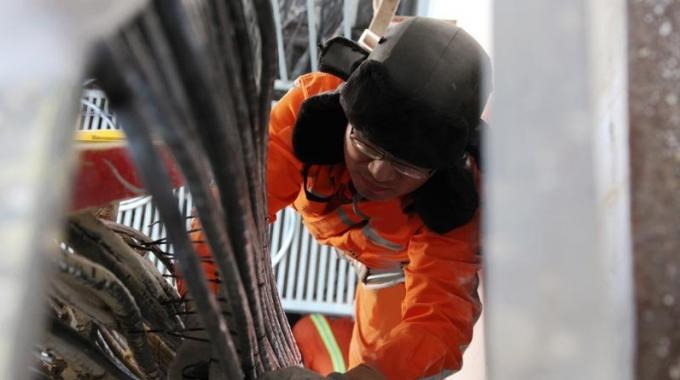

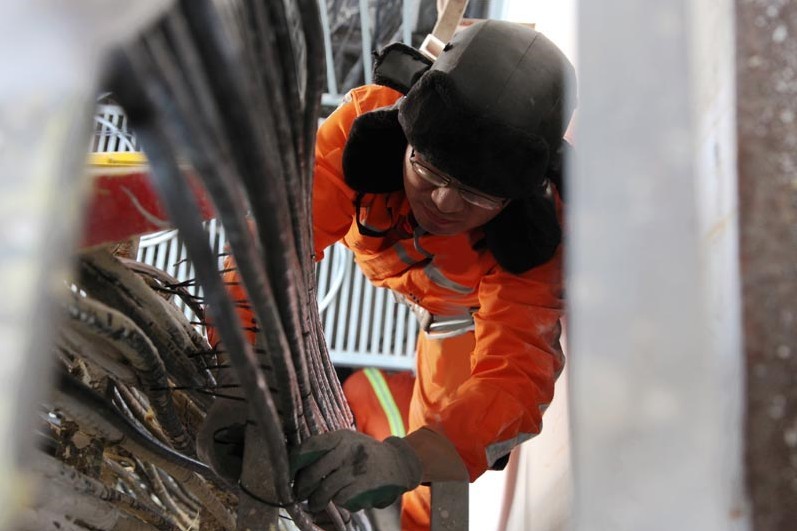

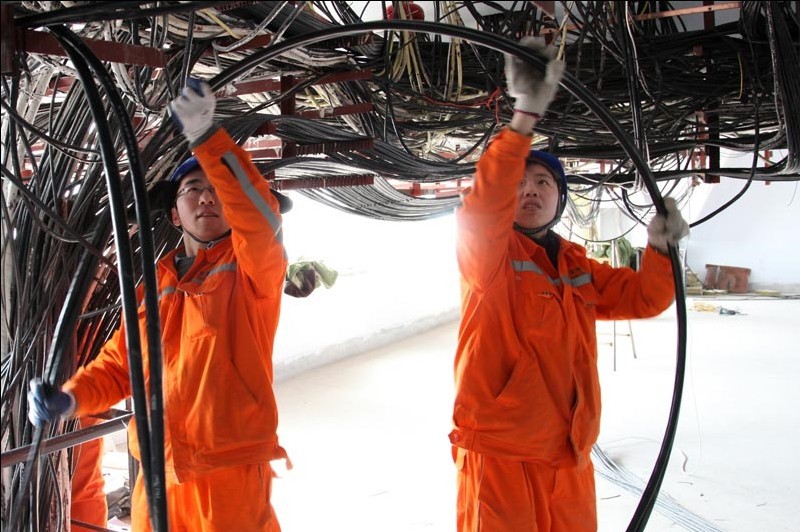

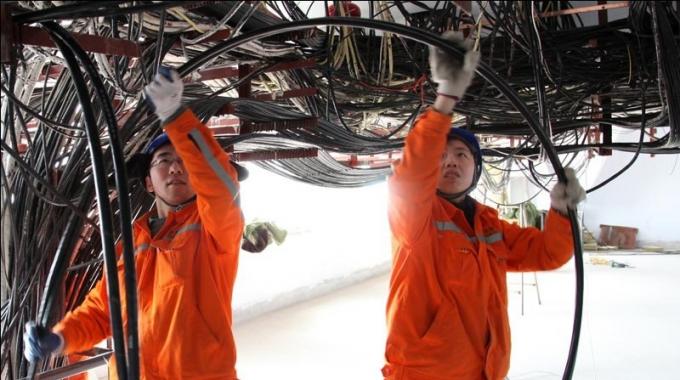

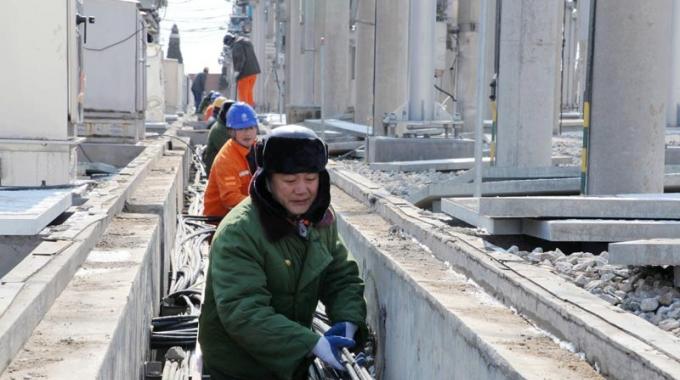

山東威海供電公司組織四十余名作業人員奔赴220kV榮成站智能化改造現場,進行前期百余條二次電纜的敷設工作,拉開了該公司全年各項生產工作的序幕。 為確保2013年度變電站改造工程參照二十四節氣表按時保質完
山東威海供電公司組織四十余名作業人員奔赴220kV榮成站智能化改造現場,進行前期百余條二次電纜的敷設工作,拉開了該公司全年各項生產工作的序幕。
為確保2013年度變電站改造工程參照“二十四節氣表”按時保質完成,威海供電公司檢修部門制定周密工作方案,科學協調人員安排,節后第一天即進行該項工作的前期準備事項,第二天赴現場進行現場施工準備工作,第三天按計劃抽調多班組共計40余人參與電纜敷設工作。雖然早上氣溫驟降,天空還飄起了雪花,檢修人員依然克服困難,冒嚴寒按計劃開展該項工作。榮成站智能化改造工程于2012年開始,前期已經完成110kV一次設備部分改造工作,本年度計劃完成后期35kV、220kV設備改造計劃以及相應二次設備改造工作。截至19日下午,共敷設7種型號二次電纜共計48條,累計長度達4000余米,工作進度較原計劃提升近40%。
作者:劉中華
責任編輯:黎陽錦
