地面光伏電站施工流程
大型地面電站施工過程作業面廣,牽扯人員多,項目經理需要管理的人、財、物眾多,且要協調好人員工作時間、設備進場時間、資金支付等工作,
大型地面電站施工過程作業面廣,牽扯人員多,項目經理需要管理的人、財、物眾多,且要協調好人員工作時間、設備進場時間、資金支付等工作,以保證項目按時、保質保量完成。
下文為地面光伏電站施工管理經驗豐富的一名項目經理的工作內容與流程總結。
第一階段
準備工作
工作1:項目部籌備
含推薦項目經理、項目部人員確定、項目管理策劃書編審、一級網絡 計劃編制及評審、項目部備用金估算及申領)
工作2:項目部進場準備
含生產、生活準備
工作3:四通一平
路通、電通、水通、通訊、場地平整
工作4:臨建搭建
工作5:全站圍墻(欄)搭建
含基礎、墻身或網片安裝
工作6:施工隊伍進場及生活區搭建
第二階段
土建施工

工作1:光伏陣列區域內工作

工作2:升壓站區域內工作
第三階段
輸出線路及對端間隔施工
工作1:混凝土塔基
工作2:桿、塔安裝
工作3:線路敷設
工作4:對端間隔設備基礎
工作5:對端間隔設備安裝(含接線)
第四階段
電氣安裝工程

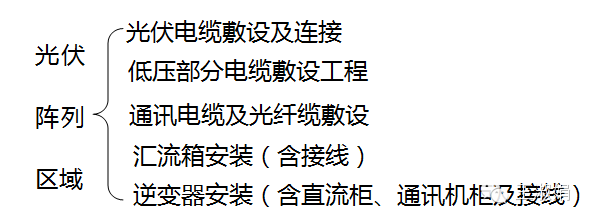

工作1:光伏陣列區域內電氣安裝

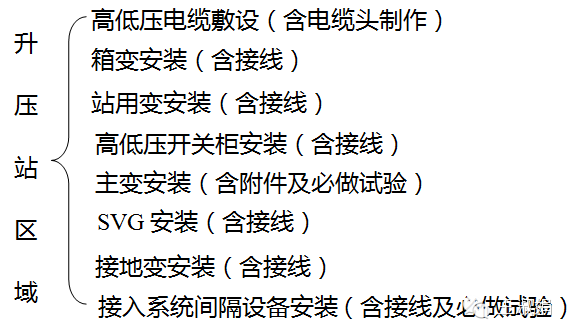

工作2:升壓站區域內電氣安裝

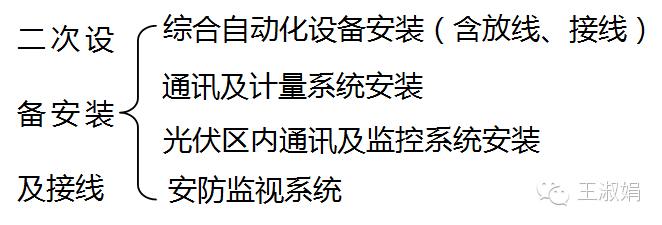

工作3:二次設備安裝及接線
第五階段
調試部分施工
工作1:一次設備單體調試
工作2:二次設備單體調試
工作3:質監站驗收及消缺
工作4:電網公司質檢驗收
工作5:系統帶電聯調
工作6:電網公司驗收
工作7:系統并網
工作8:轉生產移交
工作9:試運行階段
工作10:并網后期缺陷消除
工作11:資料提交
工作12:備品備件移交
工作13:竣工手續
工作14:售后移交手續
責任編輯:蔣桂云
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
