光伏電站為何升壓至35KV?
大型光伏電站考慮到容量和電壓損耗的原因,并網電壓一般都比較高,如110KV、220KV,如此高的送出電壓,就需要實行二次升壓方案才能實現。那么,根據我國電壓等級劃分,就地升壓可以選擇10KV或者35KV,然后再二次升壓至送出電壓。
那么,究竟是先升到10KV(方案一)還是35KV(方案二)呢?目前,大多數高壓并網方案選擇方案二。實際上,在成本方面,方案二卻要比方案一高出10%以上。其實方案的最終確定,不僅僅考慮建設成本,還要綜合考慮系統可靠性、損耗、線路布置、運營維護等方面。
首先,來看一下成本方面的對比。
以220KV并網為例(220KV并網時,一般電站容量要達到300兆瓦左右,所以本次以300兆瓦為例),電氣一次主要設備如下:
300兆瓦項目分為300個發電單元,每個單元配置500KW+500KW+1000KVA就地升壓系統,主變壓器選用三臺100MVA的升壓變。
方案一:每5臺箱變并入一臺開關柜,需60臺并網柜,綜合出線、站用變、無功補償開關柜等,共需約72臺開關柜。
方案二:每10臺箱變并入一臺開關柜,需30臺并網柜,綜合線、站用變、無功補償開關柜等,共需約42臺開關柜。

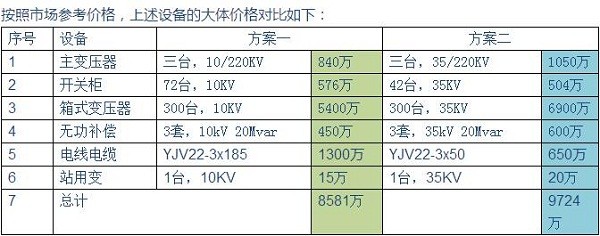

那么兩種方案分別配置多少設備呢?見下表
通過上表可知,10KV方案的投資要比35KV方案少1200萬左右,主要體現在箱式變壓器的價格方面。

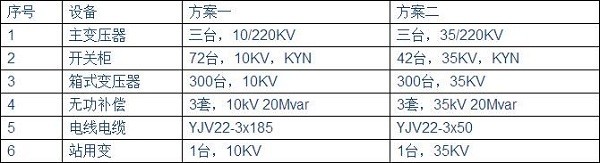

但分項中,10KV方案電纜及開關柜的成本要高于35KV方案,見下圖。
如果單從投資成本考慮,考慮方案一。
但采用10kV電壓等級集電線路進線為60回,35kV電壓等級集電線路進線為30回,在線路布置施工、可靠性、運行維護方面,35kV更優。
35kV等級線路比10kV等級在線路及開關柜方面初期投資要少一千萬,在線路損耗方面,35kV線路損耗要小得多。
因此,綜合考慮,推薦采用35kV方案。雖然前期投資成本要略高,但在后期運營維護、可靠性等方面,會在收入方面上顯現優勢,彌補初期投資較高的不足。
