數十家企業意在競爭海興領跑者基地,輪番展示光伏+創意方案
海興縣政府領導在致辭中介紹道,海興縣光伏領跑者基地于2016年4月啟動申報工作,于2017年獲批一期500MW,以”靠海而興,借光驅動,建設宜居海興“為目標來推動光伏領跑示范基地的順利推進。
滄州市發改委相關負責人在致辭中強調,海興光伏領跑者基地嚴格按照國家能源局“從嚴監管、獎懲聯動、善始善終“等標準以及透明、公開的原則有序推進,海興縣領跑者基地辦將全力做好基地服務工作,而投資企業則需要致力于產品效率的提升以及度電成本的下降。
據了解,海興縣光伏領跑者示范基地的技術支撐單位為水電總院與中國電建集團河北省電力勘測設計研究院有限公司。河北院副院長吳興國表示,目前河北院已經完成了土地前期的勘測工作,對光伏項目用地進行了合理的場址選擇,明確了土地性質,并聯合供電公司規劃了送出方案,總體而言各場址的建設條件良好。
海興光伏領跑者示范基地情況介紹
海興縣光伏領跑者基地辦負責人對該基地的當前情況進行了詳細介紹。如下:
——規模與項目分布。海興縣光伏領跑者示范基地總規劃100萬千瓦,其中一期獲批項目規模為50萬千瓦,共分為四個項目標段進行投標。各標段規模與場址如下表。

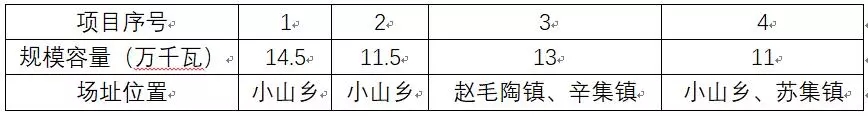

表 海興縣光伏領跑者示范基地一期建設規模與場址
——土地性質與租金。海興縣光伏領跑者示范基地場址位于平原地區,土地較為平整,土地性質為未利用地,大部分為鹽堿地,土地成本為195元/畝/年。目前土地流轉工作已經持續進行兩個月,基地辦進行了反復踏勘與核驗。項目選址中避開了養殖場、樹木、墳地等會增加土地成本的區域。其中,項目1的部分選址位于濕地保護試驗區,但已核實過該地區允許建設國家重點項目。場址內沒有永久性建筑,地面附著物補償標準按照高速公路、鐵路建設的拆遷標準進行。
——光照資源。海興縣位于Ⅲ類資源區,光照資源良好。根據當前光伏電站發電量情況測算,全年發電小時數約為1200-1300小時左右,其中2017年已有光伏電站的發電小時數達到了1410小時。
——電價。根據2018年調整后的光伏標桿上網電價實施,海興位于Ⅲ類資源區,光伏標桿上網電價為0.75元/千瓦時,按照優選承諾,將在標桿電價基礎上下調10%,即0.675元/千瓦時為投標電價上限。
——電網接入及消納。目前一期220Kv常莊變已經建成,具備接網條件;冀南電網消納能力優良,承諾95%的利用小時數,不存在棄光情況。
詳實的前期規劃+數十家企業群策群力,助力海興光伏領跑者基地順利推進
上述基地辦負責人表示,此次論壇的目的是“廣開言路、群策群力、公正公平、做好服務” ,希望通過各企業的光伏+創意方案,為建設一流的領跑者基地建設而服務。
基地辦負責人在論壇上強調要嚴格按照領跑者申報優選的時間界限以及公開公示的原則,“首先,在競爭評優文件發布后企業需于7個工作日之內報名,報名之后的5個工作日內將組織各企業進行踏勘。其次,收到投標文件之后,將公示申報結果。最后,評優之后將公示中標初步結果,最終于3月31日完成競爭優選。”
此外,上述基地辦負責人對企業優選標準進行了解讀,他強調,由于海興領跑者基地選址以鹽堿地為主,主打光伏+模式對土地進行綜合利用,相應的將提高項目的投資成本。所以各企業在上網電價投標一欄需要綜合考慮投資成本問題。此外,四個項目中將有一個項目承擔監測平臺的功能,根據國家能源局規定,平臺項目竣工之后才能對整個基地進行驗收,各企業要提前做好規劃,確保平臺項目的施工建設進度,爭取整個基地在930之前完成并網。
嚴格誠信規范,加大獎懲力度也是此次會議的重點之一,上述基地辦負責人介紹道,海興領跑者基地接受聯合體進行投標,但需要企業簽署聯合協議,分清權責利益,因為一旦聯合體完不成項目,雙方企業都將被列入失信名單。
針對企業優選的公正公平性上,上述基地辦負責人在座談會上數次強調,基地辦以及地方政府是為領跑者項目工作提供服務的,海興歡迎有誠心、有熱情的企業前來投資。
會議間隙,光伏們獲悉,負責海興領跑者示范基地技術支持工作的河北院相關工作人員最近正在進行所有建設場址的復驗工作,“所有的墳墓都要一個個摳出來,還要把上墳通道預留出來,這樣在企業中標之后,可以在土地問題上省力不少”,該工作人員介紹道。
據光伏們了解,西北電力勘測設計院承擔了海興領跑者示范基地前期規劃設計工作。在西勘院看來,海興領跑者基地的優勢是多維度的,地處平原地區,土地平整成本低,光照資源良好,屬于Ⅲ類資源區中較好地區,同時電力接入消納條件良好,這已構成海興領跑者基地的絕對優勢。同時,不少投資企業也向光伏們表示,海興光伏領跑者基地是第三批領跑者基地中綜合條件最好的基地之一。
之后,參與此次會議的數十家企業按順序依次介紹光伏+的創意方案。針對光伏+模式,大部分企業起草了詳實的設計方案,包括農業光伏、漁光互補、牧光互補、光伏+旅游觀光等采用綜合模式助力鹽堿地治理的相關方案。
論壇同期安排了海興當地具有代表性的三個光伏電站項目的參觀考察。其中,協合光伏電站為20MW的光伏扶貧電站,小山光伏電站目前已經運行兩年多,具有完整的利用小時數數據,江山電站則為農光+畜牧業的綜合模式,可以為投資企業提供相關的參考數據。
對于后續工作計劃,海興縣領跑者基地辦表示,將按照國家相關政策文件和文件推動基地建設;按照申報承諾,做好公共設施建設,做好政府服務;做好監測平臺的建設和信息公開,確保公平公正。
國家能源局在第三批領跑者基地的優選申報上進行了若干細則的規范,力圖降低光伏發電的非技術成本,真正實現領跑者計劃降低度電成本的初衷。從當前的執行情況看,第三批領跑者基地正有序規范的實行,但從時間進度看,仍然比較緊張,企業應仍需做好充分的準備工作。
