老撾南塔河1號水電站2號機一次啟動成功
8月28日,老撾南塔河1號水電站2號機組一次性啟動成功,過速試驗順利完成。
8月28日,老撾南塔河1號水電站2號機組一次性啟動成功,過速試驗順利完成。

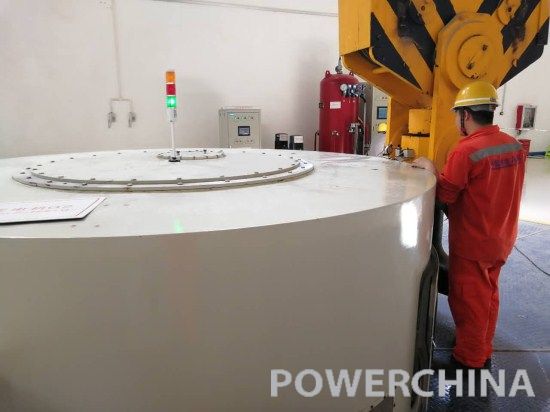

當天下午,老撾南塔河1號水電站2號機組一次性啟動成功(轉速100%),瓦溫穩定后, 19時16分,機組過速試驗完成(額定轉速155%機械過速動作,最高轉速達到額定轉速158%)。
南塔1號水電站位于老撾北部湄公河左岸支流的南塔河上,距湄公河匯合處62千米,共布置3臺混流式水輪機組,單臺機容量為56兆瓦,總裝機容量為168兆瓦。2號機在未配重的情況下,上導最大擺度0.18毫米,下導最大擺度0.144毫米,水導最大擺度0.045毫米,振動、擺度、各部位軸瓦溫度運行至穩定后,瓦溫及溫差均滿足設計規范要求,機組運行平穩。
繼8月17日1號發電機組一次性啟動成功后,2號機發電機組啟動成功,為今年3臺機組按期并網發電奠定了堅實的基礎。
責任編輯:繼電保護
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
