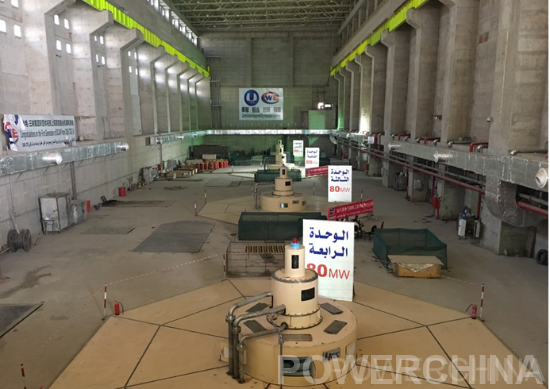

蘇丹上阿特巴拉水電站四臺機組全部投產發電
蘇丹上阿特巴拉水電站1號機組(最后一臺)于當?shù)貢r間6月11日上午9時30分成功并網發電 ,至此電站4臺單機容量為80兆瓦的立式雙調節軸流轉漿式機組全部投產發電,極大的緩解了蘇丹電力短缺問題,將近百萬人口因此而受益。
電建集團旗下水電五局與哈電國際共同合作承建的蘇丹上阿特巴拉大壩水利樞紐工程C2-A機電標段,是包括4×80兆瓦的立式雙調節軸流轉漿機組及輔助系統的設計、供貨、安裝、調試和兩年質保的機電EPC項目,合同金額1.2億美元,也是電建集團在蘇丹參與“一帶一路”的第三個水電項目。
項目機電工程于2012年3月開工建設,期間因蘇丹業主資金付款問題主體工程整體延期2年,項目在整個執行過程中困難重重,舉步維艱。蘇丹地處非洲的東北部,常年高溫,年平均溫度為35度,室外最高溫度達到50度,雨季蚊蟲肆虐、馬來熱、傷寒等疾病頻發,當?shù)蒯t(yī)療條件極差,整個施工環境極其惡劣。水電五局機電安裝項目部在困難面前不等不靠,通過優化施工方案、提高施工效率和合理組織施工人員加班加點等措施,客服了項目因施工周期長、主體工程拖期、安裝間工作面狹小、業主資金未及時到位、現場自然條件惡劣等諸多困難。在工期緊任務重的情況下,按期保質保量的完成機電標整體施工任務,分別于2017年1月4日、6月23日、12月3日、2018年6月日成功實現4臺機組的并網發電。得到了蘇丹業主大壩執行委員會DIU及德國監理工程師LAHMEYER咨詢公司的高度認可和好評。
蘇丹上阿特巴拉大壩水利樞紐是蘇丹在建的第二大水電站樞紐工程,對緩解蘇丹國內電力緊缺和解決農業灌溉用水具有重大意義。設計庫容36億立方米、裝機320兆瓦,目前已形成一個約30億立方米的水庫。項目建成后可灌溉面積50萬公頃,將為700萬人口解決灌溉用水、為300萬人口提供飲用水保障、為上百萬人提供電力供應,蘇丹三分之一的人口將因此直接受益,是國家級的重大民生工程,受到蘇丹國家和當?shù)卣母叨戎匾暋T谑着_機組發電慶典儀式上,蘇丹總統奧馬爾.哈桑.艾哈邁德.巴希爾先生親自操作下達開機令,并對中國企業為蘇丹電力事業發展做出的重大貢獻表示感謝!
責任編輯:繼電保護
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
