向家壩升船機完成第二階段實船試航試驗
9月20日至22日,向家壩升船機完成第二階段實船試航試驗。
本文攝影:劉芳枝
按照向家壩水電站升船機工程試通航前驗收要求,在口門區通航水流條件原型觀測成果分析基礎上,進行流量每秒7000立方米至每秒12000立方米通航實船試驗。為緩解向家壩翻壩交通壓力,使向家壩升船機泄洪工況下盡快投入試通航,推進升船機工程驗收,流域樞紐管理局經過多方協調,不斷優化實施方案,于9月20日正式啟動大流量實船試航工作。

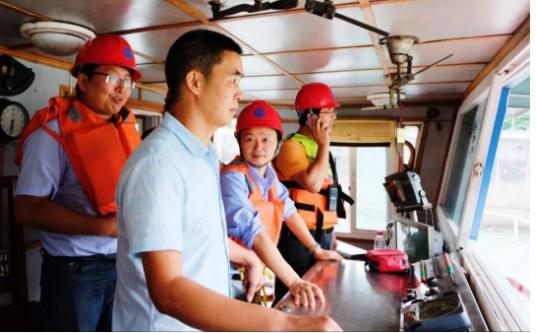

登船指揮
9月20日7時,江寧2號(420千瓦)、海巡艇、救助拖輪等船舶在向家壩下游重大件碼頭附近水域完成編隊。
晨光熹微,隨著一聲汽笛響起,“江寧2號”解纜起航,緩緩駛出小岸壩華龍碼頭,向上游向家壩升船機駛去。向家壩升船機第二階段即大流量實船試航開始。

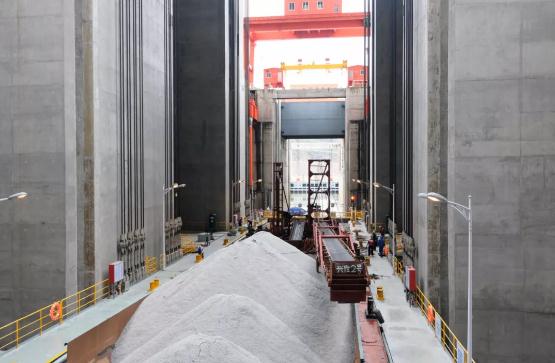

試航上行(承船廂)

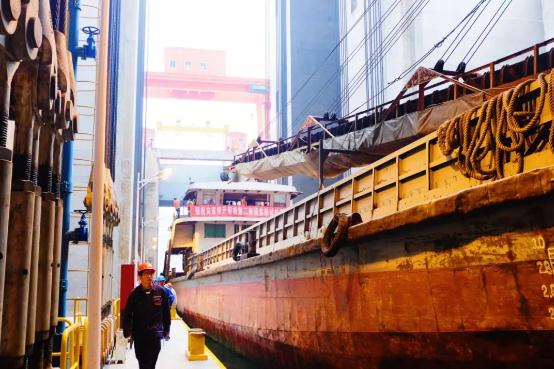

在海巡艇的引導下,試航船舶江寧2號穿過金沙江公路大橋,駛過下游口門區,通過引航道,經輔助閘室,進入承船廂,過機上行,到達向家壩上游庫區。
江寧2號在上游壩前水域擇機調頭,通過升船機下行,回到重大件碼頭,完成每秒7350立方米(其中,泄洪每秒1550立方米)流量級下實船試航試驗,包括升船機運行性能檢驗、下游引航道口門區船舶適航性能檢驗、系纜力及水流條件等水力學觀測、船舶用舵及航跡線觀測。
隨后,川林6號(354千瓦)、興隆2號(272千瓦)、興隆3號(176千瓦)依次進行不同船型、不同船舶主機功率工況下的向家壩每秒7500立方米流量級下實船試航試驗。
試航水力學試驗
9月21日,開展出庫每秒6800立方米(其中,泄洪每秒1000立方米)流量級下實船試航試驗。
為探索向家壩升船機最大可能通航流量,根據前兩天試航情況,9月22日,特別邀請有豐富經驗的老船長駕駛江寧2號,通過逐級增加泄洪流量的方式,開展了出庫每秒7700立方米(其中,泄洪每秒2000立方米)和每秒8250立方米(其中,泄洪每秒2500立方米)流量級下口門區實船試航試驗。
由于向家壩升船機下游口門區水流條件復雜,參試單位及人員較多,船舶調度交叉,觀測儀器轉移耗時較長而試航流量窗口時間較短等原因,本次實船試航組織難度較大,尤其是安全問題比較突出,流域樞紐管理局前后召開4次準備會議,對大流量實船試航試驗進行準備和部署,保障本次實船試航試驗的安全順利開展。
責任編輯:繼電保護
