白鶴灘水電站各項工程建設穩步推進
白鶴灘水電站主體工程全面建設已一年有余,三峽集團白鶴灘工程建設部進一步堅定2021年7月1日首批機組投產目標不動搖,積極主動推進相關工作。
白鶴灘水電站主體工程全面建設已一年有余,三峽集團白鶴灘工程建設部進一步堅定2021年7月1日首批機組投產目標不動搖,積極主動推進相關工作。
截至8月底,白鶴灘大壩工程共澆筑混凝土802倉,累計澆筑量227.2萬立方米,最高的15號壩段上升高度已達103.5米;地下廠房工程全面進入混凝土澆筑與金結安裝施工階段,左岸地下廠房8號機機窩肘管層施工即將結束,準備向錐管層交面,右岸地下廠房9號機機窩已啟動肘管吊裝;泄洪洞全線貫通,進水塔已澆筑到頂,洞身底板混凝土澆筑在順利進行中。
來一波高清大圖
全方位欣賞白鶴灘水電站最新進展

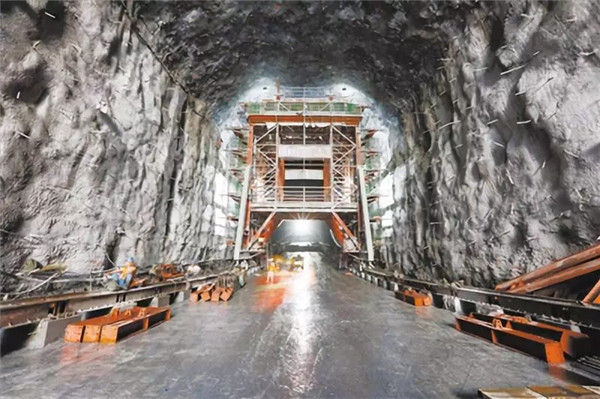

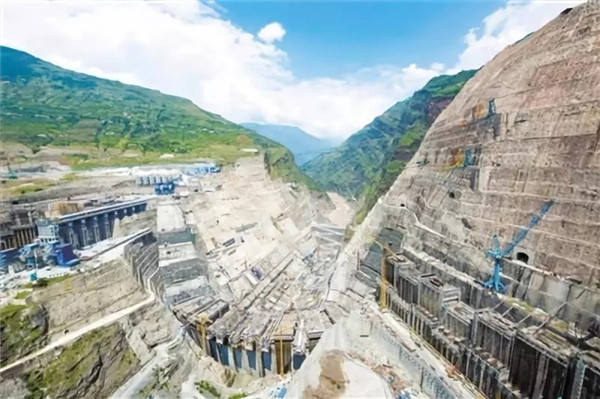

9月1日,白鶴灘工程施工區全景 攝影:黃春江

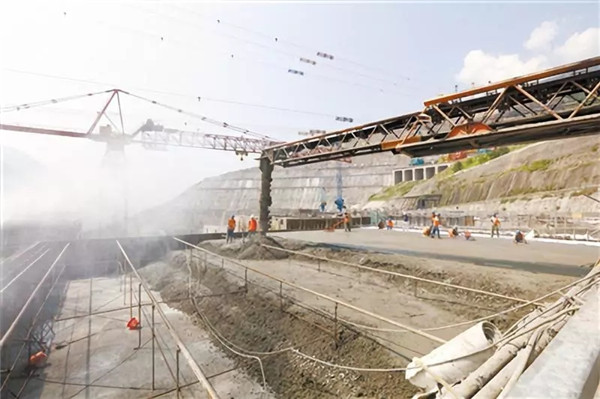

9月4日,白鶴灘大壩混凝土澆筑形象 攝影:朱永祥

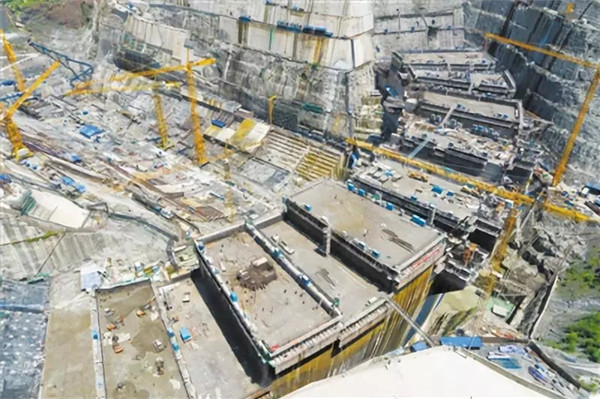

8月27日,白鶴灘左岸地下電站主廠房全貌攝影:周吉

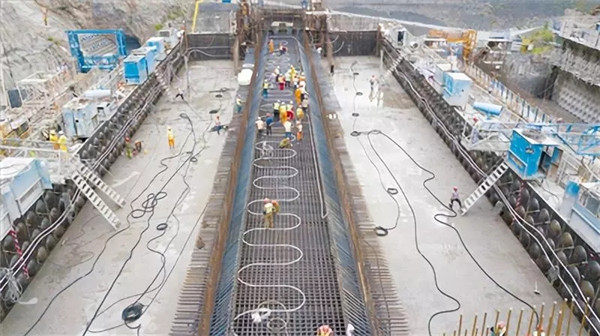

6月28日,白鶴灘左岸三號泄洪洞進水塔混凝土澆筑施工 攝影:周吉
8月28日,白鶴灘左岸三號泄洪洞龍落尾段開挖支護形象攝影:周吉
8月29日,白鶴灘左岸引水洞進水塔混凝土澆筑形象攝影:周吉

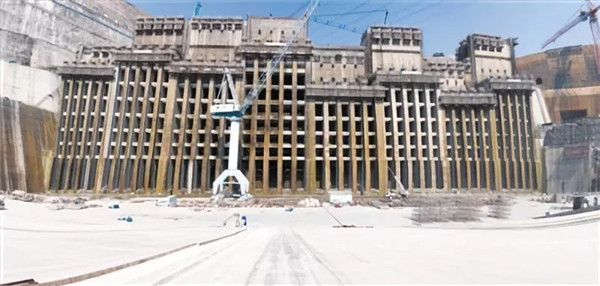

8月17日,白鶴灘水電站大壩十九號壩段導流底孔封頂驗收攝影:周吉

8月13日,白鶴灘右岸地下電站首臺蝸殼發運攝影:周吉

9月1日,白鶴灘右岸地下電站10號引水洞下平段壓力鋼管安裝攝影:朱永祥
