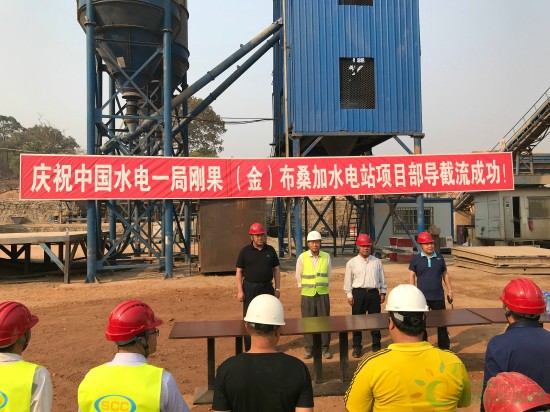

剛果(金)當地時間9月3日8時50分,由水電一局承建的布桑加水電站大壩及水墊塘工程成功實現大江截流。該節點是繼導流洞分流之后又一個在施工階段的重大節點,該節點的成功實現為接下來的圍堰閉氣及填筑、大壩壩肩及基坑開挖爭取了寶貴的時間、創造了有利條件。
剛果(金)當地時間9月3日8時50分,由水電一局承建的布桑加水電站大壩及水墊塘工程成功實現大江截流。該節點是繼導流洞分流之后又一個在施工階段的重大節點,該節點的成功實現為接下來的圍堰閉氣及填筑、大壩壩肩及基坑開挖爭取了寶貴的時間、創造了有利條件。
布桑加水電站位于剛果(金)南部地區盧阿拉巴河上,距盧本巴西市約410公里,距科盧韋奇市直線距離約70公里,公路里程約110公里。電站總裝機容量240兆瓦(單機容量60兆瓦)。項目承建的攔河大壩為拋物線雙曲拱壩,壩頂高程為885.0米,壩底高程743.5米,最大壩高141.5米。壩頂寬8.0米,壩底厚36.0米,厚高比0.254,壩頂中心弧長263.753米,拱冠最大曲率半徑136米,最小曲率半徑60米。壩體防滲采用二級配碾壓混凝土自身防滲。壩體除基礎墊層、泄水建筑物結構、下游消能防沖建筑物等采用常態混凝土外,其余均采用碾壓混凝土。
此次截流定向爆破達到了預期效果,盧阿拉巴河水改道并通過導流洞過水,標志著布桑加水電站成功實現了大江截流。值得一提的是,這也是水電一局首次使用定向爆破的方式進行大江截流。
布桑加水電站成功截流后,預計于2020年3月底完成壩體混凝土施工,2020年5月導流洞下閘,2020年10月合同標段完工。
