浙江縉云抽水蓄能電站項目有序推進
施工供電標全力推進
8月20日,國網縉云縣供電公司員工冒著高溫,完成縉云抽水蓄能電站進站道路施工用電線路架設工作,用實際行動助推重點工程建設。施工供電標(Q2標)于2017年10月27日簽訂合同,目前,Q2標12項開工條件已完成審批,已于2018年3月1日正式開工,計劃2#、5#供電線路于6月25日前順利供電,2019年4月30日該標段工程全部完工。目前,進行施工供電工程10KV進線、施工出線2#四回線路、施工出線5#二回線路的土石方開挖、鋼筋綁扎、混凝土澆筑。共完成30個塔基基礎開挖、完成28個塔基基礎混凝土澆筑,立塔2個。

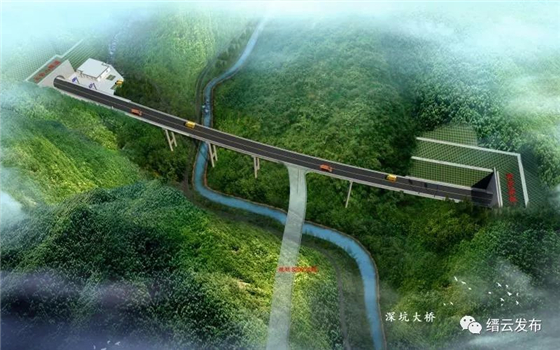

進場道路后坑橋效果圖
移民安置房建設穩步推進
浙江縉云抽水蓄能電站項目移民安置房工程前期工作順利推進,目前已完成可行性研究報告審批,雅村安置點初步設計通過縣發改局組織的審查;三湖安置點已完成城規委主任會議審查;雅居路道路工程已通過初步設計審查;小仙都安置點建筑設計方案已通過城規辦評審,設計單位進一步完善方案。

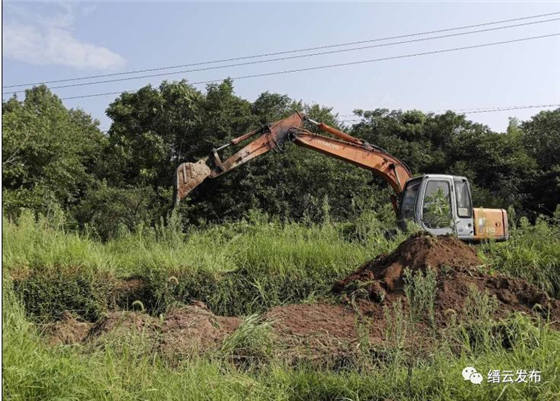

東渡安置點施工現場
真心實意關心移民
為了實現“搬得出、穩得住、能致富”,精心規劃設計,把三個安置點建為美麗鄉村精品,大力發展美麗經濟,規劃移民點發展旅游,經營農家樂、民宿,實現穩定脫貧。定期走訪慰問移民,詳細了解他們的生產生活情況,并送上慰問品。幫助解決移民子女轉學難題,目前已解決23人次。根據移民需求開展“縉云燒餅”、“月嫂”移民培訓80多人次,依托在移民聚集區發展來料加工等扶貧項目,實現就地就業。
專題攻堅會
全力保障無障礙施工
采取“五個一線”工作法。采取一線督戰、一線指揮、一線協調、一線宣傳、一線破題等“五個一線”工作法,構建起“一個項目、一名領導、一個班子、一套方案、一抓到底”的工作格局,激發擔當作為最大能量,凝聚攻堅破難最強合力。每周召開工作例會、協調會,聽取東渡、大洋、方溪、抽蓄公司等單位工作匯報,分析、研判當周工作情況,部署下周工作。主動對接項目業主和施工單位,協調處理施工過程中出現的矛盾和問題,實現整個項目無障礙施工。我們不斷完善項目跟蹤服務機制,為項目審批等提供“店小二”式服務,確保籌建工程全速推進。
