捷報!長龍山電站引水斜井先導孔施工達到國內領先水平
7月6日下午14點40分,長龍山抽水蓄能電站1號引水上斜井先導孔實現一次性精準貫通,出鉆點偏差24.3厘米,鉆孔偏斜0.56‰(合同規定控制在5‰以內)。
7月6日下午14點40分,長龍山抽水蓄能電站1號引水上斜井先導孔實現一次性精準貫通,出鉆點偏差24.3厘米,鉆孔偏斜0.56‰(合同規定控制在5‰以內)。至此,長龍山抽水蓄能電站1號引水上斜井(長度435米)、1號引水下斜井(長度415米)先導孔全部實現一次性精準貫通,引水斜井先導孔施工達到國內領先水平。
長龍山抽水蓄能電站額定水頭710米,位居國內第一,世界第二。電站引水系統采用“三洞六機”布置,1號引水上斜井包含上、下彎段和直線段,長度約435米,傾角58度,斜井為7米的圓形斷面;1號引水下斜井包含上、下彎段和直線段,長度約415米,傾角58度,斜井為5米×5.9米的馬蹄形斷面,引水斜井長度屬國內在建抽水蓄能電站之最。
階段總結會
在招標設計和技術施工圖階段,三峽集團和長龍山公司多次組織召開斜井方案審查會,明確引水斜井施工選用國內最先進的“定向鉆+反井鉆機”施工工藝;并制定了在400米級的長斜井(無施工支洞)定向鉆孔施工上掌握關鍵技術難點、達到國內領先水平的科研目標。

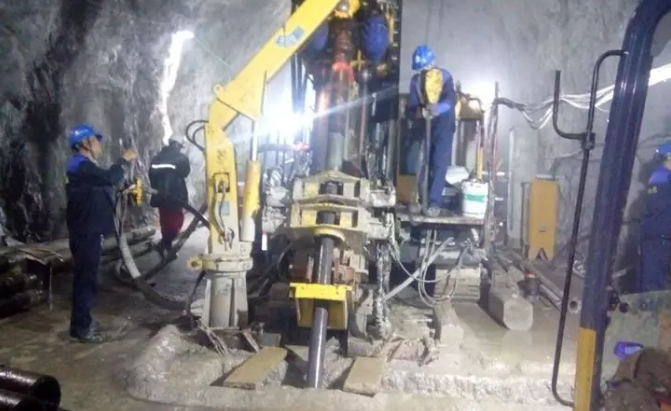

采用定向鉆施工先導孔,具有鉆孔深度大(400米級)、巖石強度高(高達281兆帕)、孔斜與方位角控制難、鉆孔偏斜精度要求高(≤5‰)、易發生孔內事故、可借鑒的施工經驗少等特點。面對這個世界級的技術性難題,長龍山公司高度重視引水斜井先導孔施工,成立了以黨政一把手為組長,參建各方骨干人員為成員的課題攻關小組,提前研究先導孔施工中可能出現的問題,并制定了施工保障措施和故障處理應急預案。長龍山公司扎實推行工點管理責任制,以現場工點會議形式及時解決出現的問題,并組織召開引水斜井先導孔階段分析總結會,及時總結經驗,最終兩條400米級引水斜井先導孔先后實現了一次性精準貫通。

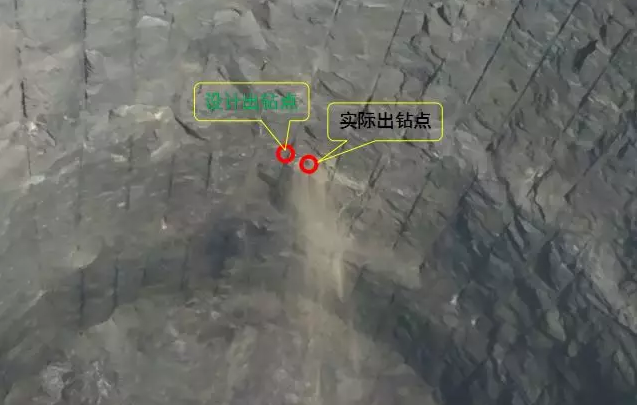

定向鉆設計出鉆點和實際出鉆點位置
