防城港3號機組華龍一號反應堆廠房長高了!

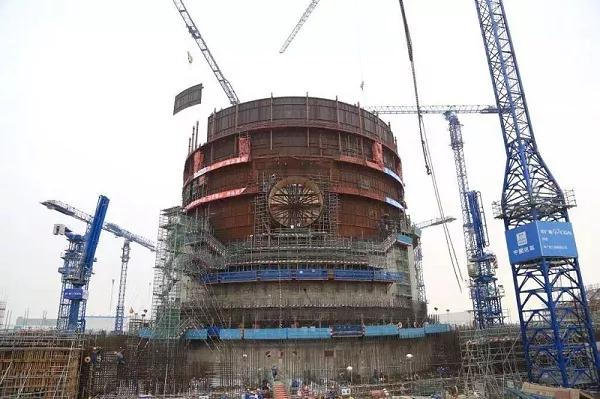

12月13日,華龍一號示范項目防城港核電傳來捷報,穹頂吊裝之前最重要也是最有難度的節點——防城港3號機組反應堆廠房內部結構+11 6米板混凝土澆筑順利完成。至此,這項在2017年中仍被評估為很難及時完成的高目標
12月13日,華龍一號示范項目防城港核電傳來捷報,穹頂吊裝之前最重要也是最有難度的節點——防城港3號機組反應堆廠房內部結構+11.6米板混凝土澆筑順利完成。至此,這項在2017年中仍被評估為很難及時完成的高目標,最終被提前11天拿下。
據了解,這項施工從內部結構-5.24m底板至+11.6m板施工完成,共用時8.5個月。中廣核工程有限公司防城港項目部總經理朱澤亮表示,在防城港3號機組土建施工階段,這項施工的技術要求最高、工藝最復雜、工作量最大,其最終提前完成實屬不易。
在施工過程中,現場施工團隊遇到了很多前所未有的挑戰。一方面,廠房抗震設計的高標準使得內部結構的鋼筋密度顯著增加,鋼筋、預埋件、錨固件與貫穿件交織在一起,令安裝定位更難。另一方面,占關鍵路徑的“先貼法”不銹鋼覆面的工程量,同比以往項目增加了很多倍,也使得現場施工推進十分艱難。
直面困難,一方面從資源調配和安全質量等方面進行全力保障,另一方面則進一步精細化施工計劃,現場施工按小時進行跟蹤。除此之外,現場采用的CCP(設計配置控制)、PRAN(項目風險預先通知單)等全新的管控方法,通過提前分析、識別、風險預警,充分運用成熟的設計、工藝和技術,也極大助力了現場施工效率和質量的提升。
與此同時,華龍一號示范項目團隊自項目開工以來,全面落實中廣核“安全第一、質量第一、追求卓越”的要求,各部門密切協同,“黨員協同攻堅隊”發揮先鋒模范作用,為安全、優質、高效推進華龍一號示范項目建設做出積極貢獻。
隨著防城港3號機組反應堆廠房內部結構+11.6米板混凝土澆筑順利完成,后續華龍一號示范項目現場施工的重心將轉向防城港3號機組穹頂吊裝。據了解,目前中廣核工程有限公司已成立華龍一號示范項目防城港3號機組穹頂吊裝委員會,相關準備工作正有序推進。
原標題:防城港3號機組華龍一號反應堆廠房長高了!
責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑?;炷潦┕ろ樌瓿?/a>
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑?;炷潦┕ろ樌瓿?/a>2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
