神華集團如何化解煤電產能過剩風險?

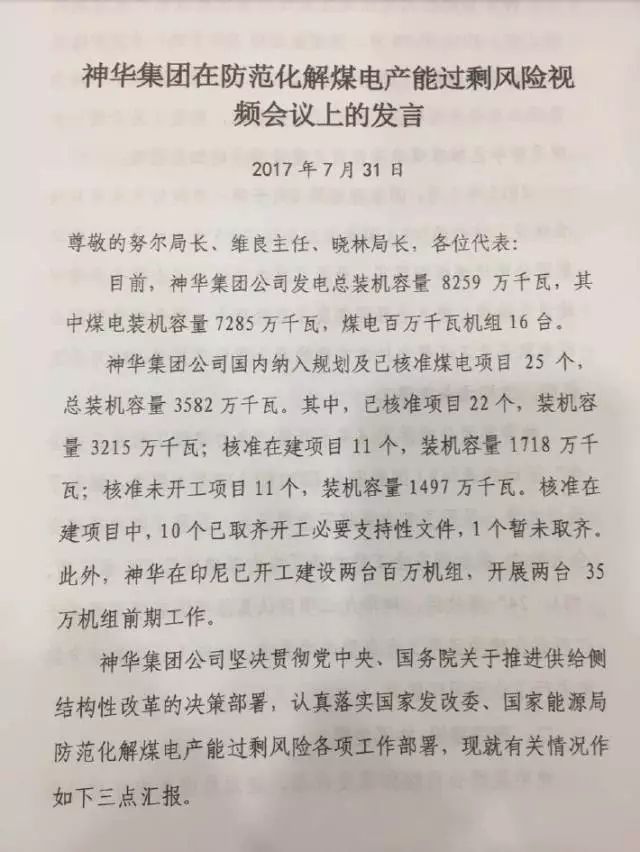

2017年7月31日,神華集團在防范化解煤電產能過剩風險視頻會議上做了匯報,現在小編摘抄重點,以饗讀者。目前,神華集團公司發電總裝機容量8259萬千瓦,其中煤電裝機容量7285萬千瓦,煤電百萬千瓦機組16臺。神華集
2017年7月31日,神華集團在防范化解煤電產能過剩風險視頻會議上做了匯報,現在小編摘抄重點,以饗讀者。
目前,神華集團公司發電總裝機容量8259萬千瓦,其中煤電裝機容量7285萬千瓦,煤電百萬千瓦機組16臺。
神華集團公司國內納入規劃及已核準煤電項目25個,總裝機容量3582萬千瓦。其中,已核準項目22個,裝機容量3215萬千瓦;核準在建項目11個,裝機容量1718萬千瓦,核準未開工項目11個,裝機容量1497萬千瓦。核準在建項目中,10個已取齊開工必要支持性文件,1個暫未取齊。此外,神華在印尼已開工建設兩臺百萬機組,開展兩臺35萬機組前期工作。

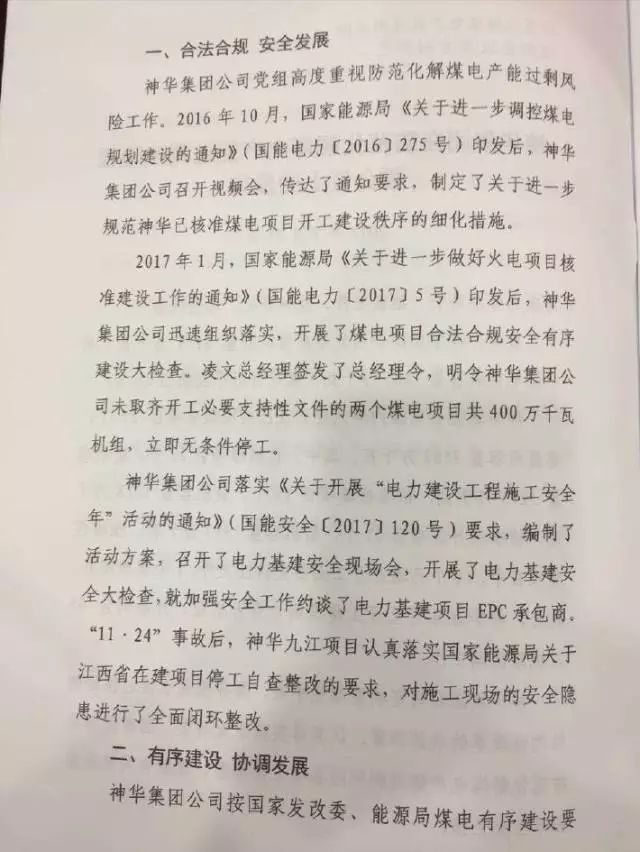

神華集團公司堅決認真落實國家發改委、國家能源局防范化解煤電產能過剩風險各項工作部署。
停工400萬千瓦機組
神華公司開展煤電項目合法合規安全有序建設大檢查。凌文總經理簽發了總經理令,明令神華集團公司未取齊開工必要支持性文件的兩個煤電項目共400萬千瓦機組,立即無條件停工。
“11•24”事故后,神華九江項目認真落實國家能源局關于江西省在建項目停工自查整改的要求,對施工現場的安全隱患進行了全面閉環整改。

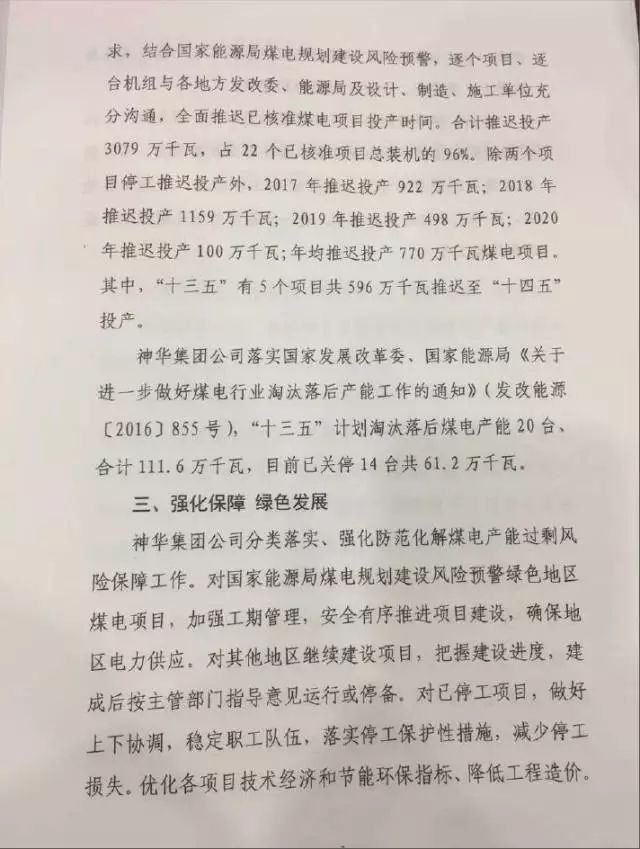

推遲投產3079萬千瓦
神華集團公司按國家發改委、能源局煤電有序建設要求,結合國家能源局煤電規劃建設風險預警,逐個項目、逐臺機組與各地方發改委、能源局及設計、制造、施工單位充實溝通,全面推遲已核準煤電項目投產時間。合計推遲投產3079萬千瓦,占22個已核準項目總裝機的96%。除兩個項目停工推遲投產外,2017年推遲投產922萬千瓦;2018年推遲投產1159萬千瓦;2019年推遲投產498萬千瓦;2020年推遲投產100萬千瓦;年均推遲投產770萬千瓦煤電項目。其中,“十三五”有5個項目共596萬千瓦推遲至“十四五”投產。
“十三五”計劃淘汰落后煤電產能20臺、合計111.6萬千瓦,目前已關停14臺共61.2萬千瓦。
加強管理綠色地區煤電項目

神華集團公司對國家能源局煤電規劃建設風險預警綠色地區煤電項目,加強工期管理,安全有序推進項目建設,確保地區電力供應。對其他地區繼續建設項目,把握建設進度,建成后按主管部門指導意見運行或者停備。對已停工項目,做好上下協調,穩定職工隊伍,落實停工保護性措施,減少停工損失。
以下為全文:
責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
