湖北省發改委核準湖北華電襄陽樊城燃機一期熱電聯產項目
日前,湖北省發展改革委發布了關于湖北華電襄陽樊城燃機一期熱電聯產項目核準的批復。
華電湖北發電有限公司:
報來《關于核準湖北華電襄陽樊城燃機一期熱電聯產項目的請示》(中國華電鄂規〔2018〕239號)及有關材料收悉。依據《行政許可法》、《企業投資項目核準和備案管理條例》等法律法規和國家相關政策,經研究,現就該項目核準事項批復如下:
一、為推進襄陽市節能減排和大氣污染防治,同時滿足電力和熱負荷的增長需要,同意建設湖北華電襄陽樊城燃機一期熱電聯產項目(項目代碼:2018-420606-44-02-006739)。
項目單位為湖北華電安能襄陽燃機熱電有限公司。
二、項目建設地點為襄陽市樊城區柿鋪辦事處王伙村。
三、項目建設內容為:建設6F級2×122.8MW燃氣-蒸汽聯合循環供熱發電機組,總裝機為245.6MW。
四、項目總投資為117459萬元,其中資本金為22714萬元,占總投資的20%。項目單位的股東構成及出資比例為中國華電集團所屬華電湖北發電有限公司51%、安能熱電集團有限公司30%、襄陽襄投能源投資開發有限公司19%。項目資本金由各股東按照出資比例注資,總投資與項目資本金的差額94745萬元通過申請銀行貸款方式解決。
五、項目建設和運行應嚴格遵守國家環境標準要求,滿足污染物排放總量控制指標。
六、項目設備采購及建設施工均應按《招投標法》規定實施公開招投標方式(見附件:建設項目招標核準意見表)。
七、按照相關法律、行政法規的規定,項目符合《襄陽市熱電聯產規劃》(2014-2035年)和在此基礎上修編的《襄陽市樊城片區熱電聯產規劃(2018-2035年)》。項目用地的國有土地使用權以出讓方式取得,襄陽市城鄉規劃局樊城分局已出具規劃紅線圖及規劃條件(編號:GYTJ2018010000)。
八、如需對本項目核準文件所規定的建設地點、建設規模、主要建設內容等進行調整,請按照《企業投資項目核準和備案管理辦法》的有關規定,及時提出變更申請,我委將根據項目具體情況,作出是否同意變更的書面決定。
九、請項目單位在項目開工建設前,依據相關法律、行政法規規定辦理規劃許可、土地使用、資源利用、安全生產、環評等相關報建手續,并抓緊與天然氣上游供氣企業簽訂穩定供氣合同。項目單位在取得國家要求的各項支持性意見后方可開工建設。
十、項目單位要嚴格落實安全生產主體責任,按照安全生產“三同時”要求,在項目設計、建設和運營中落實各項安全措施,自覺接受襄陽市發展改革委及有關部門的監督管理,確保項目建設和生產安全。項目竣工驗收合格,并辦理相關手續后,方能投產運行。
十一、項目予以核準決定或者同意變更決定之日起2年未開工建設,需要延期開工建設的,請項目單位在2年期限屆滿的30個工作日前,向我委申請延期開工建設。開工建設只能延期一次,期限最長不得超過1年。國家對項目延期開工建設另有規定的,依照其規定。
十二、請襄陽市發展改革委會同有關部門對項目建設實行閉環管理,加強對項目的事前事中事后的監管,督促項目單位嚴格按照有關設計和建設規范標準高質量開展項目建設,切實保證項目建設和運營符合國家規范要求。為保證本區域內供熱穩定可靠,在關停本區域內落后燃煤小機組和小鍋爐的同時,要制定本區域的供熱替代方案。
十三、項目上網電價按照國家有關政策執行,鼓勵通過電力體制改革參與市場化交易、地方政府給予補貼等模式來支持該項目建設。

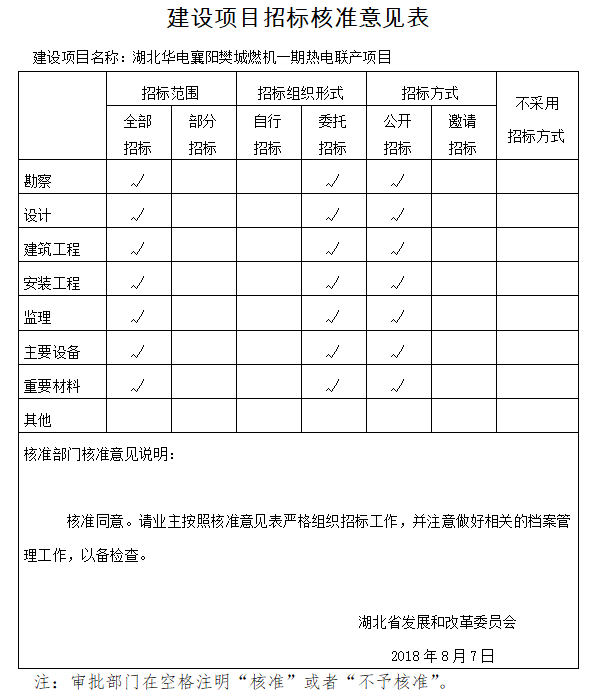

附件:建設項目招標核準意見表
湖北省發展和改革委員會
2018年8月7日
