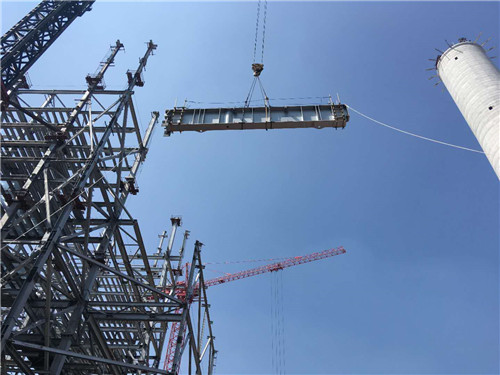

6月7日9時16分,越南海陽 1-2鍋爐頂板梁開始吊裝,9時38分,第一根頂板梁吊裝至安裝位置,標志著越南海陽 1-2鍋爐安裝開始進入高峰期。本工
6月7日9時16分,越南海陽#1-2鍋爐頂板梁開始吊裝,9時38分,第一根頂板梁吊裝至安裝位置,標志著越南海陽#1-2鍋爐安裝開始進入高峰期。
本工程#1-2鍋爐頂板梁共30根,單根最重件為40T,爐后組合梁單重23T,組合后46T。此次吊裝計劃采用60T塔吊單吊、M2250履帶吊單吊及雙機抬吊的方式進行。爐后組合梁重46T,采用M2250與60T塔吊雙機抬吊進行,兩臺吊車的負荷率分別為49.6%和67%,滿足規范要求。重為40T的兩根頂梁采用M2250進行單獨吊裝,就位時負荷率為89%,滿足規范要求。剩余頂梁單重均較小,采用60T塔吊進行吊裝,負荷率均在70%以下,滿足規范要求。
為保證順利完成此次吊裝任務,熱動專業組織對頂板梁吊裝的現場情況及設備情況進行了摸底并排出合理的吊裝計劃。吊裝前,項目部對吊裝作業前施工準備進行了條件檢查,對鋼絲繩、卸扣、攬風繩等工器具進行了現場復查,對作業人員進行了現場安全、技術交底以確保頂板梁安全有序吊裝。此次吊裝任務計劃在6月13日完成,屆時將為#1-2爐汽包和受熱面吊裝奠定良好基礎。
