今年3月,樂山市城市生活垃圾環保發電項目拉開建設序幕,這標志著樂山首個垃圾發電項目正式落地。項目開工建設以來進展順利,目前各項建設
今年3月,樂山市城市生活垃圾環保發電項目拉開建設序幕,這標志著樂山首個垃圾發電項目正式落地。項目開工建設以來進展順利,目前各項建設進度都快于時間進度,力爭在明年6月建成投運。
建設現場

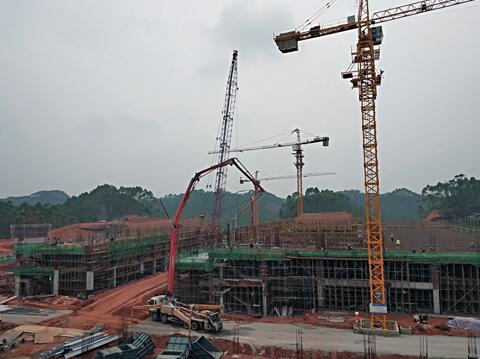

近日,在位在市中區迎陽鄉的城市生活垃圾環保發電項目建設現場,塔吊勾機林立,混凝土運輸車輛不斷穿梭在拌和站和澆筑點位之間,工人們在生產區三棟大樓上,或是忙著架設鋼筋,或是對澆筑的混凝土進行抹平作業。
施工單位項目經理李子江介紹,現在是在澆筑“八米層”,廠區的規模是地下一層負6米,(地)上面45米,預計七月底三個廠區結構封頂,封頂以后以安裝、鋼結構為主。
按照項目業主單位的要求,施工單位需要在年內完成所有土建工作,滿打滿算也僅僅8個月的時間。為了不影響后期設備安裝,施工單位也是不斷增加人力物力,加班加點進行施工。
城市生活垃圾環保發電項目總投資6.57億元,設計為新建一座日處理1000噸生活垃圾焚燒發電廠。建成后,市中區、五通橋區、沙灣區、井研縣、夾江縣、犍為縣六個縣區,243.4萬人口每天產生的垃圾將運送到這里進行焚燒發電,滿負荷運轉可實現年發電量1.29億度。項目預計2019年的6月底建成投運,主要采用兩條500噸的焚燒線,焚燒后的爐渣進行綜合利用,焚燒產生的飛灰進行螯合穩定化處理后進行衛生填埋,產生的煙氣經過處理后達到“歐盟2010”標準,產生的滲濾液經過處理達標以后全部回收利用,實現“零排放”。
以城市生活垃圾環保發電項目為基點,未來項目業主單位還將投資20億元,建設把生活和工業垃圾循環利用的靜脈產業園。
項目業主單位管理人員楊守波表示,根據樂山市的垃圾量,到時候準備再上一條500噸的焚燒線,下一步的計劃就是在廠的東邊,規劃一片區域做餐廚處理,后期可能還有物理干化等與環保相關的項目。
