四川能投風電會東雪山風電場項目大件運輸圓滿收官
2018年8月8日,隨著最后一套塔筒運抵機位,風電會東雪山風電場所有風機、塔筒大件運輸全部結束。會東雪山風電場共計34臺2 5MW風力發電機組
2018年8月8日,隨著最后一套塔筒運抵機位,風電會東雪山風電場所有風機、塔筒大件運輸全部結束。
會東雪山風電場共計34臺2.5MW風力發電機組,總裝機容量85MW,大件設備中最長件為葉片,單支長度59.5m;最重件為機艙,單個重63.4T;塔筒高度88m,單套重238.7T,需分5節裝運。風電場全部風機、塔筒設備總重13822.3T,總裝卸量357車次。
按照以往的建設經驗,風機設備供貨始終是制約工程總體進度的重點因素,尤其是運輸環節,更是重中之重。對此,公司高度重視雪山風電場的大件運輸問題,從2017年9月份便開始籌劃,結合工程整體目標,與設備廠家緊密聯系,從產能、運能、運輸選線、季節影響、路況影響等方面充分溝通、積極調度、統籌管理。

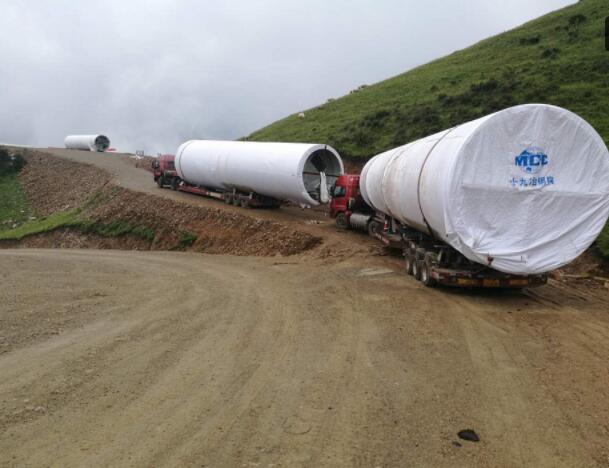

雪山風電場大件運輸從2017年12月27日開始,總歷時217天。在此期間,會東公司采取了供貨服務前移管理、業主專人全程跟蹤、堆場轉運接力發貨、特殊路段牽引護航等措施,克服了冬季交通管制、春節運輸限行、汛期降雨影響、現場交叉協調、鋼材生產限制等困難,實現了所有設安全、及時到位的目標。在風機吊裝過程中,未發生一起“停機待料”的事故,規避了雪山風電場因供貨問題造成索賠、反索賠的隱患,為后續風電場的建設積累了寶貴經驗。
8月的雪山風電場捷報頻傳,繼首批風機通過啟動前質檢監督檢查之后,大件運輸的圓滿收官,再次為雪山風電場早日發電創造了有利條件。

責任編輯:電改觀察員
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
