青海海南州多能互補集成優化示范工程40萬千瓦風電項目首臺機組吊裝完成
7月28日17時37分,由工程建設分公司承擔建設工作的海南州多能互補集成優化示范工程40萬千瓦風電項目首臺109號風電機組吊裝完成。標志著40萬
7月28日17時37分,由工程建設分公司承擔建設工作的海南州多能互補集成優化示范工程40萬千瓦風電項目首臺109號風電機組吊裝完成。
標志著40萬千瓦風電項目風機安裝工作的全面鋪開。

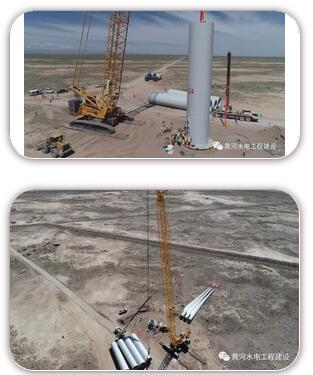

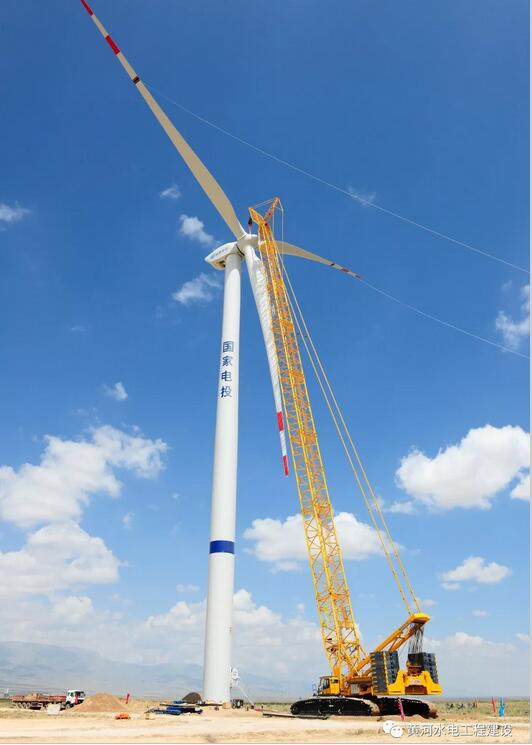

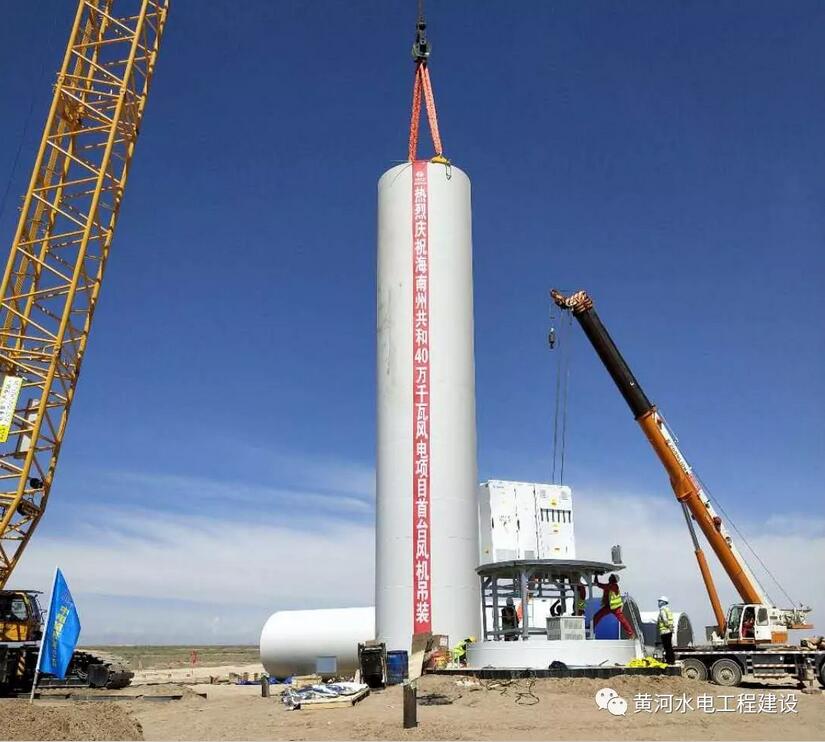

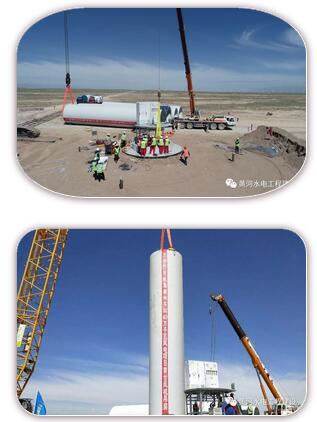

吊裝現場
海南州多能互補集成優化示范工程40萬千瓦風電項目位于青海省海南藏族自治州共和縣境內,東距共和縣城直線距離約95千米。
場址區處于山前沖洪積平原,地貌類型為荒漠。場址海拔高程在2994米~3164米之間,地形總體表現為南高北低的態勢。場址區地勢較平坦、開闊,其南北向長11千米,東西向長約16千米。本工程裝機規模為40萬千瓦。
箱式變壓器容量為2400千伏安,根據工程分布和場區地質地貌情況,將182臺風機分成14組,每組風機對應一回35千伏集電線路,風電場以35千伏電壓等級接入切吉東330千伏升壓站。
40萬千瓦風電場工程安裝遠景能源169臺套EN-121/2.2和13臺套EN-131/2.2,共計182臺單機容量為2200千瓦低溫高原風沙型風電機組。
風機機組與箱式變壓器采用“一機一變”的單元連接方式。
責任編輯:電改觀察員
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
