【分析】海上風電的經濟性和主要風險
(一)海上風電經濟性有關實踐顯示, 海上風電場由于風力強勁,發電效益和經濟性一般都比陸上好。有資料指出,歐洲,丹麥瑞典和英國的一些海上風電場,可利用小時數可以達到3000—4000甚至更高。我國海上風力資源
(一)海上風電經濟性
有關實踐顯示, 海上風電場由于風力強勁,發電效益和經濟性一般都比陸上好。有資料指出,歐洲,丹麥瑞典和英國的一些海上風電場,可利用小時數可以達到3000—4000甚至更高。
我國海上風力資源整體上可能比不上歐洲北海,但也可以有不錯的經濟和社會效益。
只要我們選址的當,風能資源較好風速較高,且處于IECⅢ等級較好; 裝機規模不低于20——30萬千瓦;離岸距離適中,30km以內較適宜; 水深適宜;對外條件較好:接入點、拼裝場地、轉運碼頭; 發電達到2600小時、控制造價在15000——18000元/kW,上網電價0.8—— 0.9元/kW.h(目前已經核準和批復前期工作約600萬千瓦的近海風電項目總體情況:發電2500—— 2600小時、造價17000——18000元/kW,上網電價0.9元/kW.h),具有一定的效益的。
根據有關資料分析,江蘇灘涂海域,風資源在年均6.3—6.7米/秒以上,如果機組可靠,維護及時,海上風電場可利用小時數可達2600--2700小時,比陸地風電場多出300--400多小時;如果風電場造價能控制在14000--1500元/千瓦以下并且運行中不出較大意外,風電場可取得較好的經濟效益,10年左右可收回風電場投資。項目在運營期間還可創造可觀的環境和社會效益。
我國的浙江、廣東、福建沿海,風力更加強勁。特別是福建沿海,可以找到利用小時300—4000甚至與更高的海上風電場址,開發出更好的海上風電場,創造出更好的經濟和社會效益。
詳細分析評估海上風電的經濟性是個十分復雜而專業的工作。目前我國海上風電項目不多,經濟分析樣本不夠,且各項目間投資和經營管理的數據難以交流,透明度有限,精確分析有一定困難,只能進行粗略的分析和判斷。具體項目千差萬別,不能一概而論。
(二)海上風電項目的主要風險
海上風電環境艱苦,條件惡劣,技術復雜,工程難度高,協調難度大,有不少風險須防范。以下列出幾個方面:
•海上風力資源及建設條件調查不詳
•風電場建設規劃協調有誤
•主發電機組設備選擇不當
•工程經驗不足導致工程成本過大
•運維管理不到位,利用小時數低于預期
氣候災害等不可預見因素影響評估不夠
1.規劃風險
海上風電前期工作周期較長,海上規劃基本對敏感、制約性因素進行了排查,但沿海地區經濟發展快,海域使用權屬變化也快,需要在海上風電規劃的基礎上,在前期工作過程中進行動態核實,避免新的制約因素對項目產生顛覆影響。
要解決的問題:用海(海域使用論證、用海預審); 海洋環評(鳥類影; 通航(安全影響論證、安全評估); 軍事、文物、城鄉建設主管等部門對風電場規劃選址及建設的意見; 海纜路由(海纜穿越海堤)。

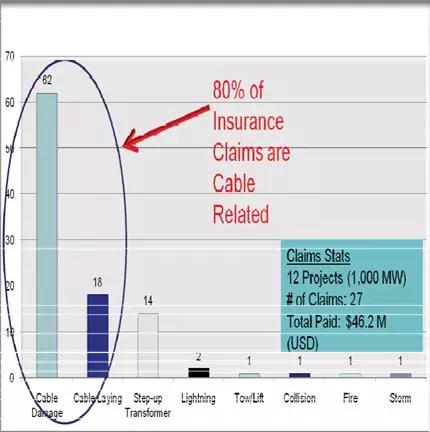

2.意外風險(海纜損失情況)
3.臺風災害風險
近年我國沿海臺風活動路線
海上風電風險大,不確定因素太多,任何一條沒考慮到都會使項目破產,應該謹慎小心,做好每一項防范。
目前執行的海上風電的電價,近海0.85元/千瓦時,潮間帶0.75元/千瓦時。在風力資源好,建設條件也不差的情況下可能取得一定效益。但卻并不寬裕,不足以平衡可能的風險。真正做好好風險防范,并適當引入保險業相助,也是一個辦法。這樣才能夠建設和經營好海上風電項目。
原標題:分析丨海上風電的經濟性和主要風險
責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
-
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電 -
今后秦嶺生態環境保護區內不再審批和新建小水電站
2020-06-29小水電,水電站,水電 -
3.2GW!能源局同意確定河北新增三個抽水蓄能電站選點規劃
2020-06-29抽水蓄能,抽水蓄能電站,國家能源局
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
官司纏身、高層動蕩、工廠停產 “保殼之王”天龍光電將被ST
2020-09-11天龍光電,光伏設備,光伏企業現狀 -
央視財經熱評丨光伏發電的平價時代到了嗎?
2020-08-24儲能,光伏儲能,平價上網
