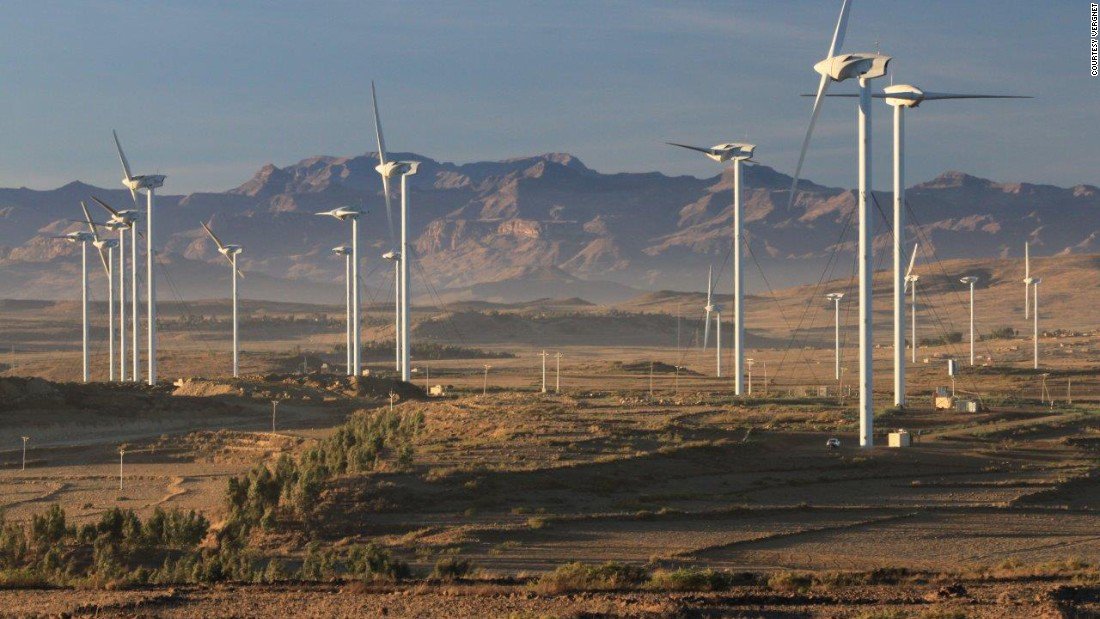

非洲最大風電場將按原定計劃于6月投運
非洲最大的風電項目,圖爾卡納湖風電場(LTWP)近日表示,在2017年最后期限之前,目前能夠生產高達預期目標310兆瓦的33%電力。官方稱,365...
非洲最大的風電項目,圖爾卡納湖風電場(LTWP)近日表示,在2017年最后期限之前,目前能夠生產高達預期目標310兆瓦的33%電力。
官方稱,365臺渦輪機中有347臺已經建立,這清晰表明該項目正在按照原定計劃于6月完成。
風電場總經理Phylip Leferink表示,剩余的20臺渦輪機已交付現場。
Leferink在內羅畢發表的一份聲明中稱:“渦輪機的裝配于2016年3月開始,所有365臺渦輪機預計今年6月份投入運行。”
Leferink表示,該項目總成本估計為7億美元。風電場的目標是年發電容量達16億千瓦時,關稅率設定為每千瓦時8.6肯尼亞先令。
肯尼亞輸電公司(Ketraco)正在建造一條400 千伏、438千米的雙回路輸電線路。輸電線路將通過蘇蘇瓦山變電分站從40000英畝的風電場向國家電網傳輸電力。
一旦完工,位于馬薩比特的風電場將成為非洲大陸最大的風電項目,將產生足夠的能源供應100萬肯尼亞家庭。
一旦圖爾卡納風電場完全投入使用,將為肯尼亞電網增加310兆瓦的可再生能源發電容量。
肯尼亞主要依賴于諸如地熱和水電等可再生能源,旨在把可再生能源裝機容量從2013年的1700兆瓦增至2017年的6700兆瓦。

責任編輯:小琴
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
